내역서 매뉴얼 · 시공 3장

내역서 매뉴얼 · 시공편 3장

원가계산서 작성

입찰내역서의 단가를 채우면 원가계산서가 자동으로 계산됩니다. 계산 방식은 설계와 같지만, 시공사는 발주처가 공고에서 제시한 요율과 확정 금액을 지켰는지, 투찰금액이 얼마로 나오는지를 봅니다. 샘플 투찰본의 총공사비는 9,517,463,348원이고, 관급자재를 뺀 투찰금액은 8,929,675,548원입니다.

총원가
81.2억
투찰금액
89.3억
다음 장
투찰 금액 확정

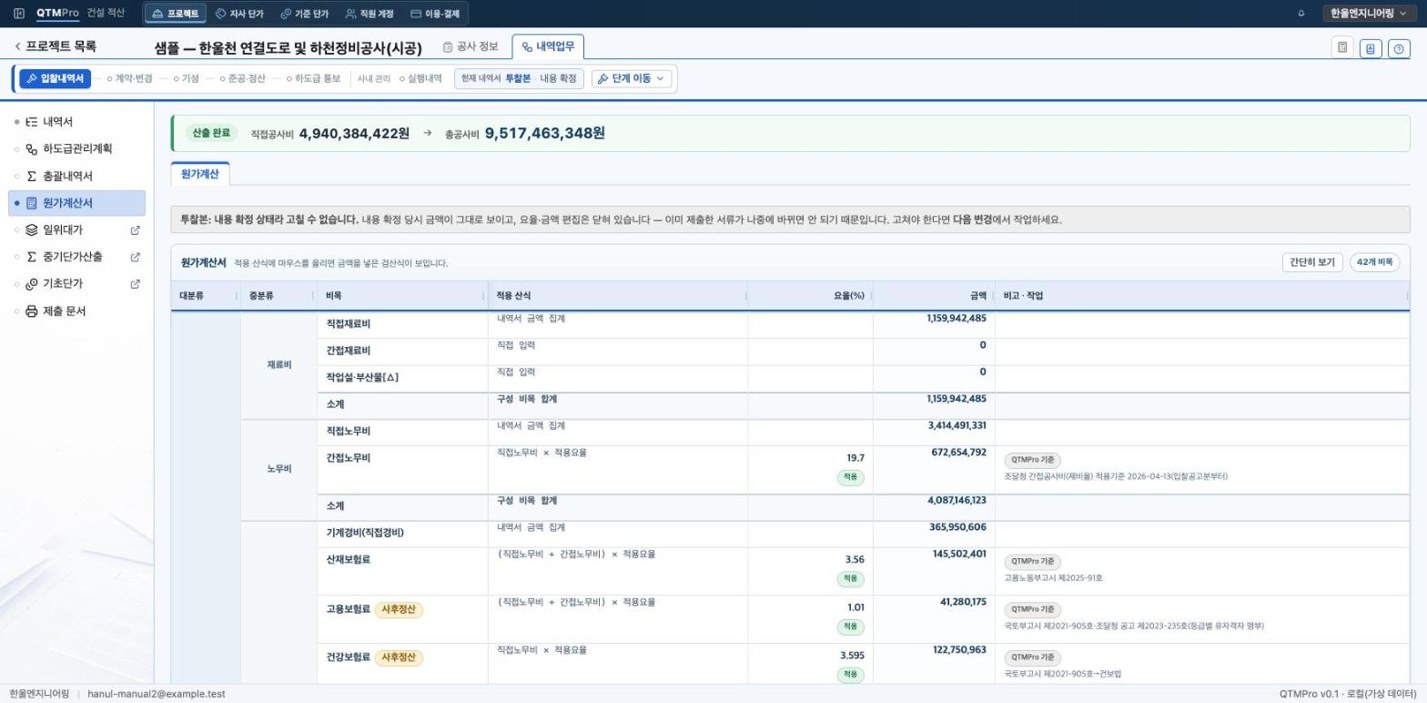

샘플 시공 공사 투찰본의 원가계산서. 산출 완료, 직접공사비 4,940,384,422원, 총공사비 9,517,463,348원이 위에 있고, 투찰본은 내용 확정 상태라 고칠 수 없다는 안내 아래 재료비와 노무비 비목이 나열되어 있다
샘플 투찰본의 원가계산서입니다. 확정한 투찰본이라 편집이 닫혀 있습니다.

01직접공사비에서 투찰금액까지의 흐름

화면 · 왼쪽 메뉴 원가계산서

샘플 투찰본의 원가계산서는 다음 순서로 계산됩니다. 각 비목의 산식과 요율, 근거 법령을 보는 방법은 설계편 3장과 같습니다.

  • 직접공사비 4,940,384,422원 — 직접재료비 1,159,942,485원과 직접노무비 3,414,491,331원, 직접경비의 합입니다.
  • 순공사비 6,740,601,476원 — 간접노무비(19.7%)와 보험료, 산업안전보건관리비, 기타경비(6.9%) 등을 더한 값입니다.
  • 일반관리비 438,139,095원(6.5%)과 이윤 722,255,298원(12%)
  • PS 162,448,720원과 제요율적용제외공종 54,442,273원
  • 총원가 8,117,886,862원 + 부가가치세 811,788,686원 = 투찰금액 8,929,675,548원
  • 관급자재대 587,787,800원을 더하면 총공사비 9,517,463,348원

내역서 화면 아래의 「투찰금액」은 부가가치세를 포함하고 관급자재를 뺀 금액이며, 원가계산서 위의 「총공사비」는 관급자재까지 더한 금액입니다. 나라장터에 써내는 금액은 투찰금액입니다.

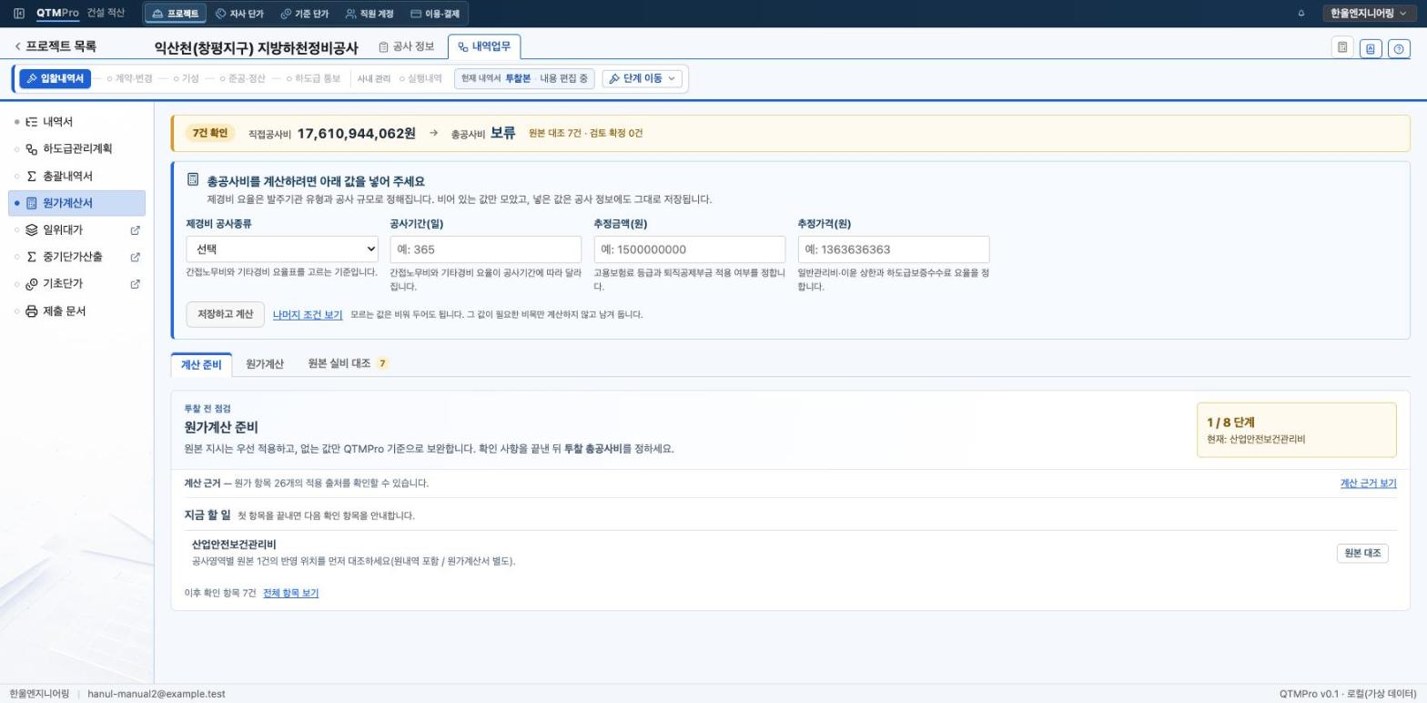

BID를 가져와 단가를 채운 익산천 공사의 원가계산서. 맨 위 띠에 7건 확인, 직접공사비 17,610,944,062원, 총공사비 보류가 있고, 그 아래 계산 조건 칸(제경비 공사종류·공사기간·추정금액·추정가격)과 계산 준비 탭의 첫 할 일 산업안전보건관리비 원본 대조가 보인다
BID를 가져온 공사의 원가계산서입니다. 「계산 준비」 탭이 먼저 열립니다.

02가져온 공사는 「계산 준비」부터 끝냅니다

1장처럼 BID를 가져온 공사는 원가계산서에 계산 준비와 원본 실비 대조 탭이 더 있습니다. 계산 준비는 투찰 전에 끝낼 일을 차례로 안내합니다. 화면에 적힌 대로 발주처가 정한 계산식과 요율을 먼저 적용하고, 없는 것만 QTMPro가 법령 기준으로 채웁니다.

  • 지금 할 일 — 2장에서 단가를 채운 익산천 공사는 「산업안전보건관리비」 원본 대조가 첫 항목입니다. 「원본 대조」를 누르면 03절의 원본 실비 대조 탭으로 갑니다. 단가가 빈 행이 남아 있으면 「계산 불가 내역」이 먼저 나오고, 「내역서로 이동」을 눌러 2장의 방법으로 채웁니다.
  • 이후 확인 항목 — 첫 항목을 끝내면 다음 항목(원본 실비 대조)을 안내합니다. 「전체 항목 보기」로 남은 것을 한꺼번에 볼 수 있습니다.
  • 계산 근거 보기 — 원가 항목 26개가 각각 발주처 원본에서 왔는지, QTMPro 기준에서 왔는지 보여 줍니다.

맨 위 띠에는 남은 일의 수(7건 확인)와 직접공사비, 총공사비가 한 줄로 나옵니다. 할 일이 남아 있는 동안 총공사비는 「보류」로 표시됩니다.

0장에서 넣지 않은 계산 조건(발주기관 유형, 제경비 공사종류, 공사기간, 추정금액, 추정가격, 환경보전비 공종)이 있으면 사진처럼 맨 위 띠 아래에 「총공사비를 계산하려면 아래 값을 넣어 주세요」 칸이 나옵니다. 비어 있는 값만 넣고 「저장하고 계산」을 누르면 요율이 정해집니다. 칸마다 쓰임새는 설계편 3장 02절에 정리해 두었습니다.

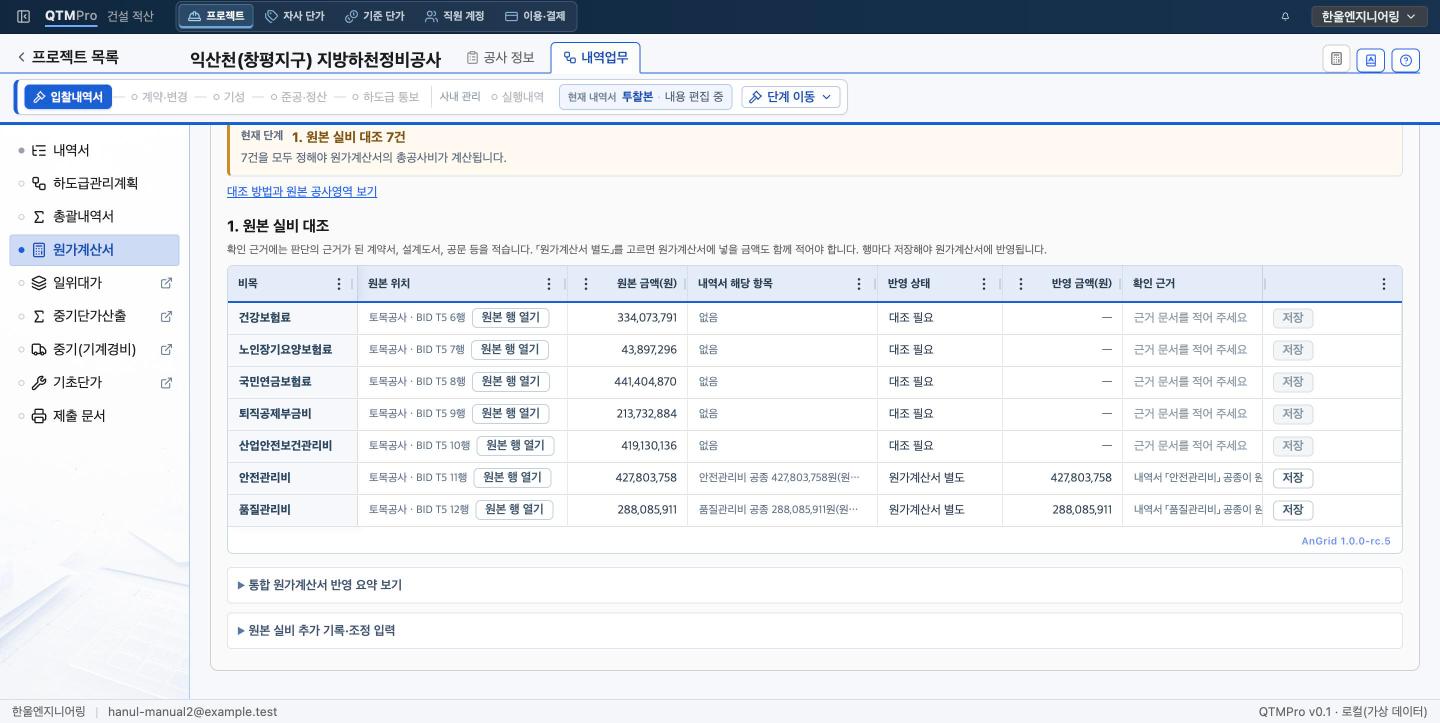

원본 실비 대조 탭. 비목마다 원본 위치(토목공사 · BID T5 6행)와 원본 행 열기 단추, 원본 금액, 내역서 해당 항목, 반영 상태, 반영 금액, 확인 근거, 저장 단추가 한 줄씩 있다. 안전관리비와 품질관리비는 원가계산서 별도로 미리 골라져 있다
「원본 실비 대조」 탭입니다. 발주처가 금액을 정한 비목마다 반영 방법을 정합니다.

03발주처가 정한 금액은 원본 실비 대조로 정리합니다

BID 원가계산서에 발주처가 금액으로 적어 둔 비목(익산천은 7건)은 이 탭에서 하나씩 정합니다. 행마다 원본 위치(토목공사 · BID T5 6행)와 원본 금액(건강보험료 334,073,791원)이 나오고, 「원본 행 열기」로 BID 파일의 그 행을 바로 볼 수 있습니다.

  • 원내역 포함은 그 금액이 이미 내역서의 직접공사비 안에 들어 있는 경우입니다. 원가계산서에 다시 더하지 않습니다.
  • 원가계산서 별도는 내역서에는 없고 원가계산서에 따로 계상해야 하는 경우입니다. 반영 금액 칸에 넣을 금액을 적습니다.

「내역서 해당 항목」 칸에는 QTMPro가 내역서에서 같은 이름으로 찾은 공종이나 항목이 나옵니다. 익산천의 안전관리비와 품질관리비처럼 내역서에 원가계산서 비목으로 지정된 공종이 있으면 「원가계산서 별도」가 미리 골라져 있고, 그 칸에 마우스를 올리면 그렇게 고른 이유가 보입니다. 미리 골라 둔 것도 저장하기 전까지는 반영되지 않습니다.

설계도서나 내역서, 공문을 보고 어느 쪽인지 정한 뒤 확인 근거 칸에 그 근거를 적고 행 끝의 「저장」을 누릅니다. 근거를 적지 않으면 저장 단추가 열리지 않습니다. 모든 행을 정하기 전까지 원가계산서의 총공사비는 「보류」로 나옵니다.

0장의 입찰공고 기준에서 체크한 별도 계상 비목도 원가계산 탭에서 확인합니다. 공고서 2.6~2.11에 적힌 비목이 빠지면 투찰금액이 공고와 어긋납니다.

04확정한 투찰본의 원가계산서는 잠깁니다

01절 사진 위쪽의 회색 띠에 적힌 대로, 투찰본을 확정하면 내용 확정 당시 금액이 그대로 보이고 요율·금액 편집이 닫힙니다. 이미 제출한 서류가 나중에 바뀌면 안 되기 때문입니다. 고쳐야 한다면 다음 변경(계약 뒤 변경계약)에서 작업합니다.

그래서 원가계산서는 투찰본을 확정하기 전에 끝까지 확인합니다. 맨 위가 「산출 완료」인지, 계산 불가 행이 남지 않았는지, 요율이 공고와 같은지 본 뒤 4장으로 넘어갑니다.
