내역서 매뉴얼 · 시공 2장
내역서 매뉴얼 · 시공편 2장
단가 채우기
공내역서를 가져오면 수량은 들어 있고, 조사단가를 넣지 않고 가져왔다면 단가는 비어 있습니다. 행마다 어느 단가를 근거로 할지 정하는 것이 입찰 적산의 본 작업입니다. 샘플 시공 공사는 270행의 단가를 모두 채워 직접공사비 4,940,384,422원, 투찰금액 8,929,675,548원으로 투찰본을 확정했습니다.
- 항목
- 270행
- 직접공사비
- 49.4억
- 다음 장
- 원가계산서
01행 메뉴의 「단가 근거 바꾸기」로 단가를 고릅니다
위치 · 행 이름 오른쪽 … → 단가 근거 바꾸기

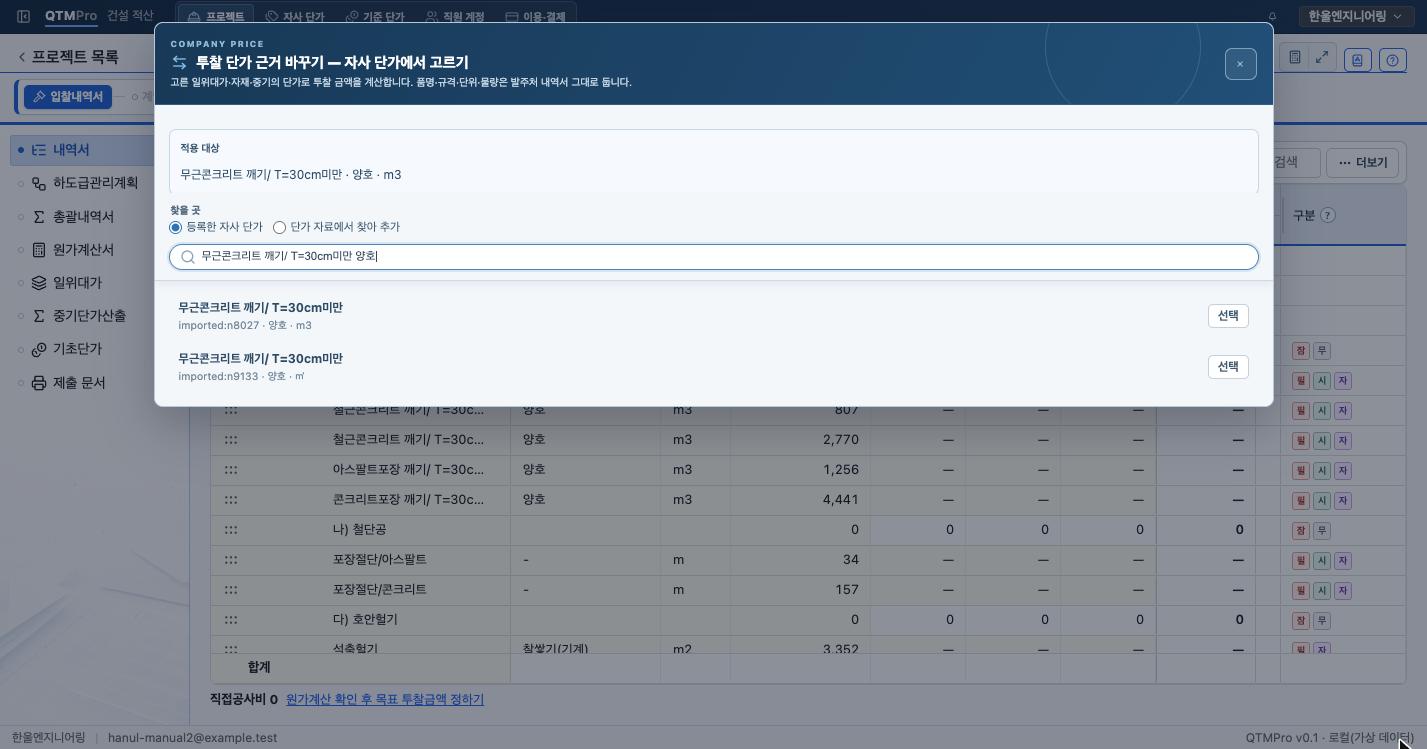

시공 공사에서는 창 이름이 「투찰 단가 근거 바꾸기」입니다. 고른 일위대가·자재·중기의 단가로 투찰 금액을 계산하고, 품명과 규격, 단위, 물량은 발주처 내역서 그대로 둡니다. 찾는 방법은 설계와 같습니다.
- 등록한 자사 단가 — 이 공사의 단가표에 등록된 단가에서 찾습니다. 먼저 여기서 찾습니다.
- 단가 자료에서 찾아 추가 — QTMPro 자료나 회사의 다른 단가표에서 찾아 등록하면서 씁니다. 후보를 펼치면 함께 등록될 자원과 실제로 쓰일 금액이 나옵니다.
사진의 후보 두 건(imported:n8027 등)은 1장에서 BID를 가져올 때 발주처 일위대가가 이 공사 전용 단가로 등록된 것입니다. 회사 단가표에는 쌓이지 않고 이 공사에서만 보입니다. 조사단가를 끄고 가져왔다면 이 단가는 금액이 비어 있으므로, 회사 단가나 단가 자료에서 다시 고릅니다.
후보 목록과 구성 확인, 등록 금액이 먼저 쓰이는 규칙은 설계편 2장의 06~07절과 같습니다.
02남은 행만 모아 차례로 채웁니다
1,000행이 넘는 공내역서를 위에서부터 하나씩 내려가면 빠뜨리기 쉽습니다. 표 위의 「남은 일만 보기」를 켜면 단가가 비어 계산 불가인 행만 남습니다. 한 행을 채울 때마다 계산 불가 수가 줄고, 0이 되면 원가계산서가 끝까지 계산됩니다.
- 같은 공법이 반복될 때 — 한 번 등록한 일위대가는 「등록한 자사 단가」에 바로 나오므로 다음 행부터는 찾기만 하면 됩니다.
- 회사 단가가 없을 때 — 「단가 자료에서 찾아 추가」로 QTMPro 표준일위대가를 등록합니다. 등록하면서 필요한 노무·자재·중기가 함께 등록됩니다.
- 단가만 알 때 — 단가 칸을 두 번 눌러 직접 넣을 수 있습니다. 직접 넣은 단가는 일위대가 구성 없이 금액만 남으므로, 계약 뒤 산출 근거를 요구받을 항목은 일위대가로 연결해 둡니다.
03다 채우면 직접공사비와 투찰금액이 나옵니다

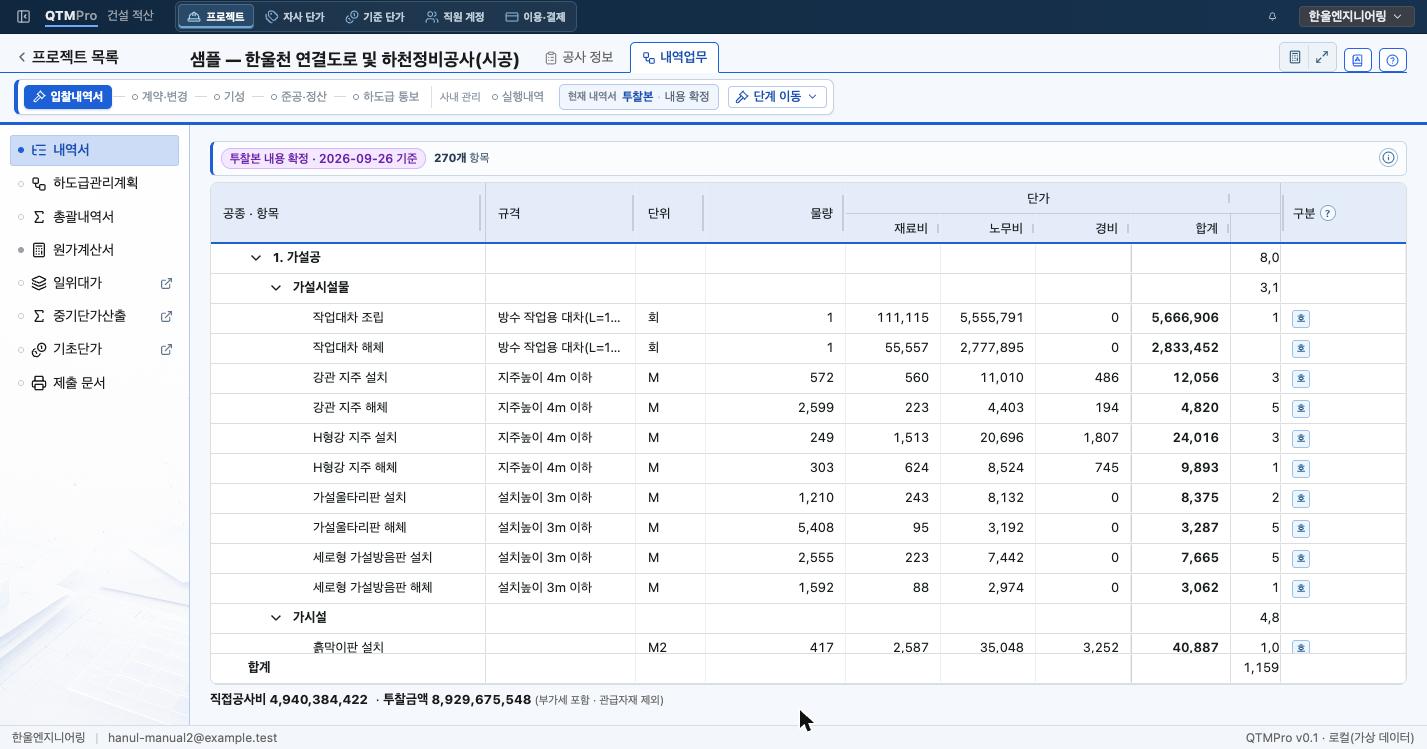

샘플 시공 공사의 투찰본은 270행의 단가가 모두 채워져 있고, 표 아래에 직접공사비 4,940,384,422원과 투찰금액 8,929,675,548원(부가세 포함 · 관급자재 제외)이 표시됩니다. 투찰금액은 원가계산서를 거친 금액이며 3장과 4장에서 다룹니다.
띠의 「투찰본 내용 확정 · 2026-09-26 기준」은 이 투찰본이 확정되었다는 뜻입니다. 확정한 투찰본은 고칠 수 없고, 그 상태가 그대로 보존됩니다(4장).
