내역서 매뉴얼 · 설계 4장

내역서 매뉴얼 · 설계편 4장

차수 올려 고치기

설계내역서는 발주처 검토를 거치며 여러 번 고쳐집니다. 한 번 납품한 내역서를 덮어쓰면 무엇을 냈는지 남지 않으므로, 확정한 차수는 그대로 두고 다음 차수에서 고칩니다. 샘플은 1차(107.1억)를 확정해 납품하고, 2차에서 노임과 수량을 고쳐 108.4억으로 확정했으며, 3차를 작성하고 있습니다.

1차
107.1억 · 확정
2차
108.4억 · 확정
3차
작성 중

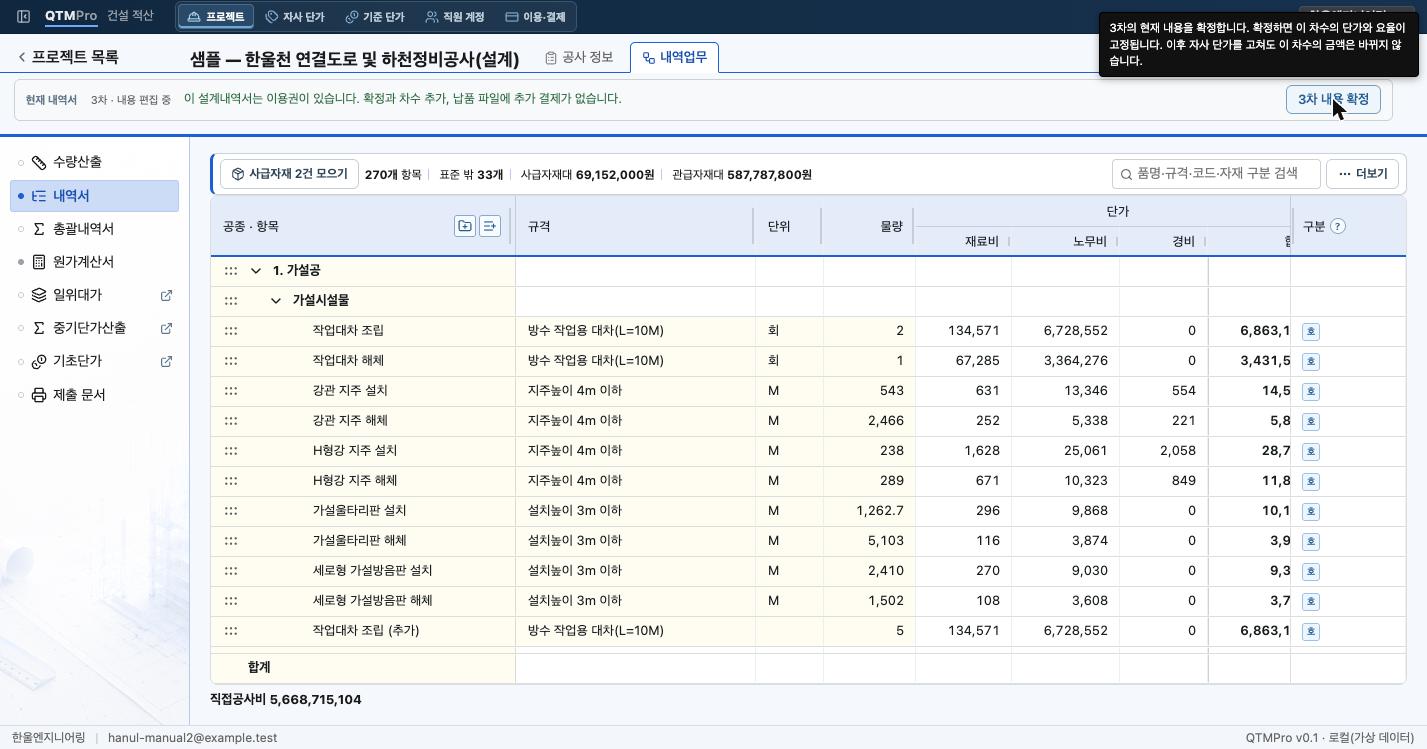

내역서 위쪽 띠에 3차 · 내용 편집 중과 3차 내용 확정 단추가 있고, 단추에 마우스를 올려 확정하면 이 차수의 단가와 요율이 고정된다는 설명이 떠 있다
띠 오른쪽의 「3차 내용 확정」에 마우스를 올린 모습입니다.

01확정하면 그 차수의 금액이 고정됩니다

위치 · 내역서 위쪽 띠 오른쪽 ○차 내용 확정

띠 왼쪽에는 지금 작업하는 차수와 상태(「3차 · 내용 편집 중」)가, 오른쪽에는 확정 단추가 있습니다. 단추에 마우스를 올리면 설명이 나옵니다. 확정하면 이 차수의 단가와 요율이 고정되고, 이후 자사 단가를 고쳐도 이 차수의 금액은 바뀌지 않습니다.

확정은 납품하기 직전에 합니다. 확정하기 전에 다음을 확인합니다.

  • 내역서 구분 열에 빨간 표시(단가 필요 등)가 없는지(2장)
  • 원가계산서 맨 위가 「산출 완료」인지(3장)
  • 수량산출의 「내역으로 보내기」에 보낼 것이 남아 있지 않은지(1장)

띠의 「이 설계내역서는 이용권이 있습니다」는 이 공사에서 확정과 차수 추가, 납품 파일 만들기에 추가 결제가 없다는 뜻입니다. 첫 설계내역서는 무료로 확정할 수 있습니다(0장).

02확정하면 다음 차수가 사본으로 열립니다

1차를 확정하면 2차가 1차의 사본으로 자동으로 열립니다. 공종과 행, 수량, 단가 근거가 그대로 옮겨지므로 발주처 검토 의견에 해당하는 부분만 고치면 됩니다. 띠의 표시는 「2차 · 내용 편집 중」으로 바뀝니다.

확정한 1차는 바뀌지 않습니다. 2차에서 행을 지우거나 단가를 고쳐도 1차의 내역서와 원가계산서, 일위대가는 확정 당시 그대로 남습니다. 납품한 문서와 보관된 내역이 어긋나지 않는 것은 이 때문입니다.

샘플 2차에서 고친 내용은 다음과 같습니다.

  • 수량 증감 — 7개 행의 물량을 15% 늘렸습니다.
  • 행 삭제 — 조경공의 「초화류 식재(불량)」 행을 지웠습니다.
  • 행 추가 — 가설공에 「작업대차 조립(추가)」 5회를 넣었습니다. 1차의 작업대차 조립과 같은 일위대가를 근거로 합니다.
  • 노임 수정 — 보통인부 단가를 3% 올려 187,863원으로 고쳤습니다(03절).

그 결과 총공사비가 10,709,763,988원에서 10,841,358,864원으로 131,594,876원 늘었습니다. 2차를 확정하자 3차가 열렸고, 샘플은 그 상태입니다.

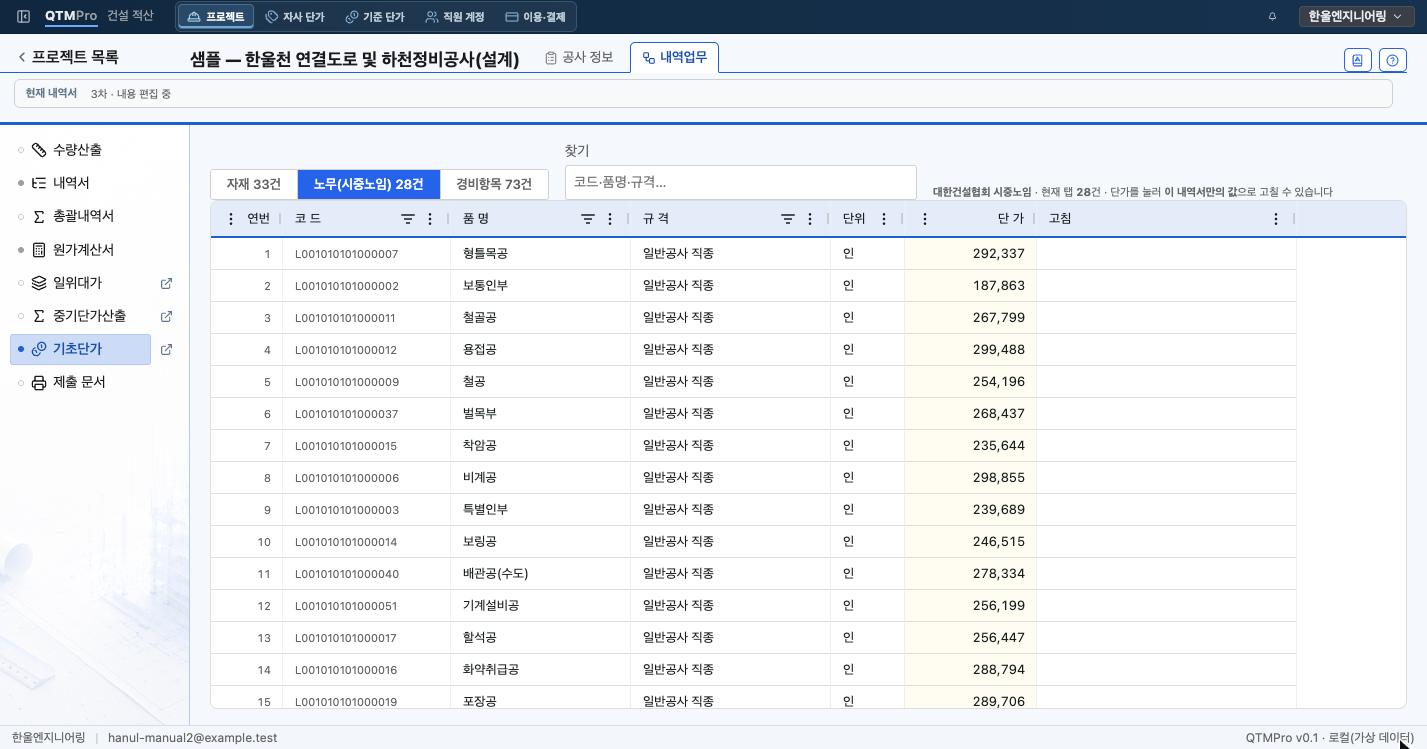

기초단가 화면의 노무(시중노임) 탭. 형틀목공 292,337원, 보통인부 187,863원 등 28건이 나열되고 단가를 눌러 이 내역서만의 값으로 고칠 수 있다는 안내가 있다
기초단가 화면의 노무 탭입니다. 보통인부가 187,863원입니다.

03노임·자재 단가는 이 내역서만의 값으로 고칩니다

화면 · 왼쪽 메뉴 기초단가

기초단가 화면은 이 내역서가 쓰는 자재·노무·경비항목의 단가 목록입니다. 샘플 3차는 자재 33건, 노무(시중노임) 28건, 경비항목 73건입니다. 탭 오른쪽에 적힌 대로 단가를 누르면 이 내역서만의 값으로 고칠 수 있습니다.

여기서 고친 값은 이 차수의 내역서에만 쓰이고 회사 단가표는 그대로입니다. 보통인부를 고치면 보통인부가 들어간 일위대가가 모두 다시 계산되어, 샘플에서는 222개 행의 단가가 함께 바뀌었습니다. 고친 값은 다음 차수의 사본에도 그대로 들어갑니다.

회사 단가표를 고칠지, 이 내역서만 고칠지 먼저 정합니다. 발주처가 이 공사에만 다른 노임을 요구했다면 여기서 고칩니다. 새 노임이 발표되어 앞으로 모든 공사에 쓸 값이라면 회사 단가표에서 고칩니다 (단가 매뉴얼 10장). 확정한 차수는 어느 쪽을 고쳐도 바뀌지 않습니다.

04지난 차수는 제출 문서에서 다시 출력합니다

위치 · 왼쪽 메뉴 제출 문서 → 출력할 내역

내역서 화면은 언제나 지금 작업하는 차수를 보여 줍니다. 1차나 2차로 납품한 문서를 다시 내야 할 때는 제출 문서 화면의 「출력할 내역」에서 1차·2차·3차 중 하나를 고릅니다. 확정한 차수는 확정 당시의 값으로 출력됩니다.

발주처가 「1차와 무엇이 달라졌나」를 물으면, 두 차수의 총괄내역서와 원가계산서를 각각 출력해 공종별 금액을 비교합니다. 자세한 출력 방법은 5장에서 설명합니다.
