내역서 매뉴얼 · 설계 0장
내역서 매뉴얼 · 설계편 0장
설계 공사 등록하기
설계내역서는 공사에 속해 있습니다. 공사를 등록할 때 프로젝트 유형과 단가표를 정하고, 등록한 뒤 공사 정보 화면에서 발주기관 유형과 공사 규모를 입력합니다. 이 값들이 원가계산서의 제경비 요율을 정하므로 내역을 작성하기 전에 넣어 두는 것이 좋습니다. 이 장에서는 「한울천 연결도로 및 하천정비공사」를 설계내역으로 등록합니다.
- 소요 시간
- 5분
- 준비물
- 과업지시서
- 다음 장
- 수량산출

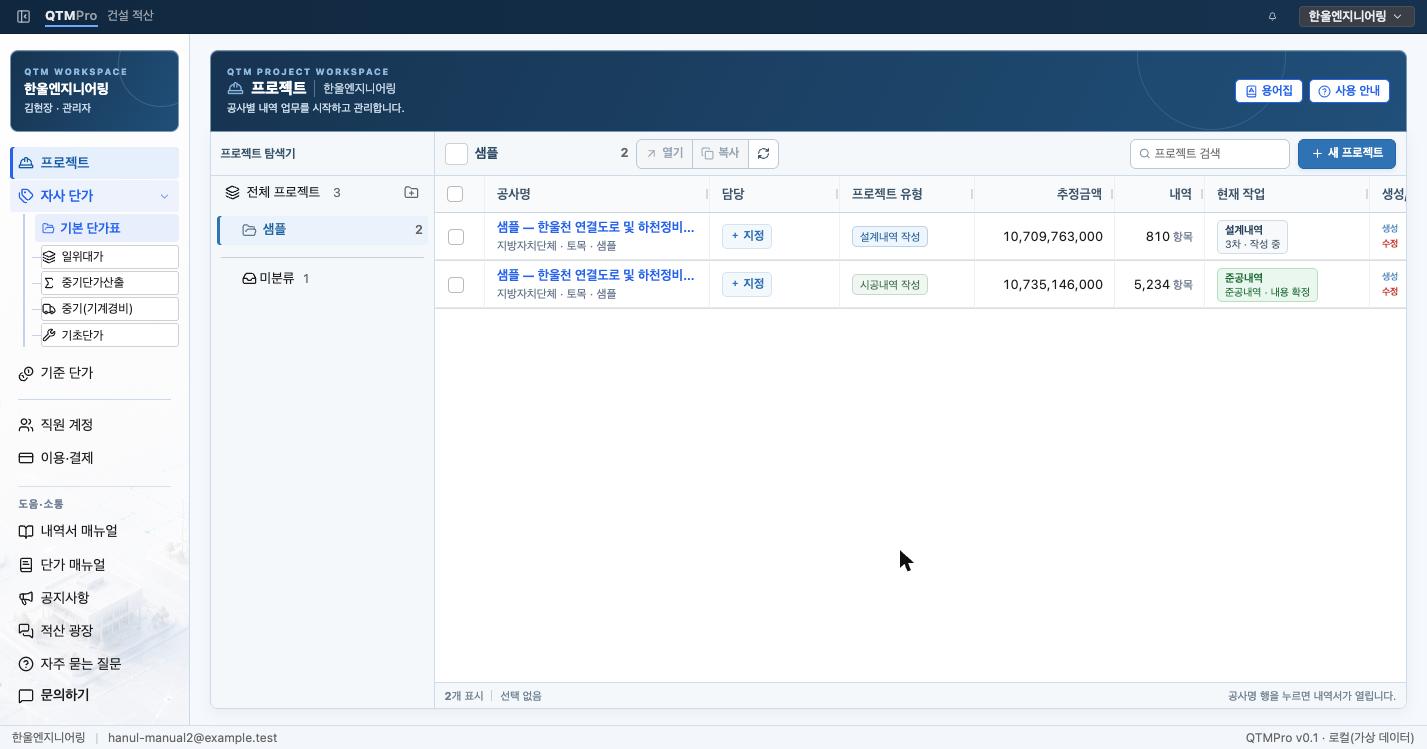

01샘플 폴더에 같은 공사가 두 건 있습니다
화면 · 프로젝트
가입하면 왼쪽 프로젝트 탐색기에 「샘플」 폴더가 있고, 「한울천 연결도로 및 하천정비공사」가 설계내역 작성과 시공내역 작성으로 한 건씩 들어 있습니다. 설계편은 설계 샘플을, 시공편은 시공 샘플을 예로 듭니다.
설계 샘플의 현재 작업은 「설계내역 3차 · 작성 중」입니다. 1차와 2차를 확정해 납품했고, 3차를 고치고 있는 상태입니다. 내역 810항목은 세 차수의 항목을 모두 더한 수이며, 한 차수의 내역서에는 270행이 있습니다.
이 장에서는 같은 공사를 새로 등록해 보면서 등록 창과 공사 정보 화면을 설명합니다. 따라 해 보다가 막히면 샘플을 열어 완성된 값과 비교해 보세요.

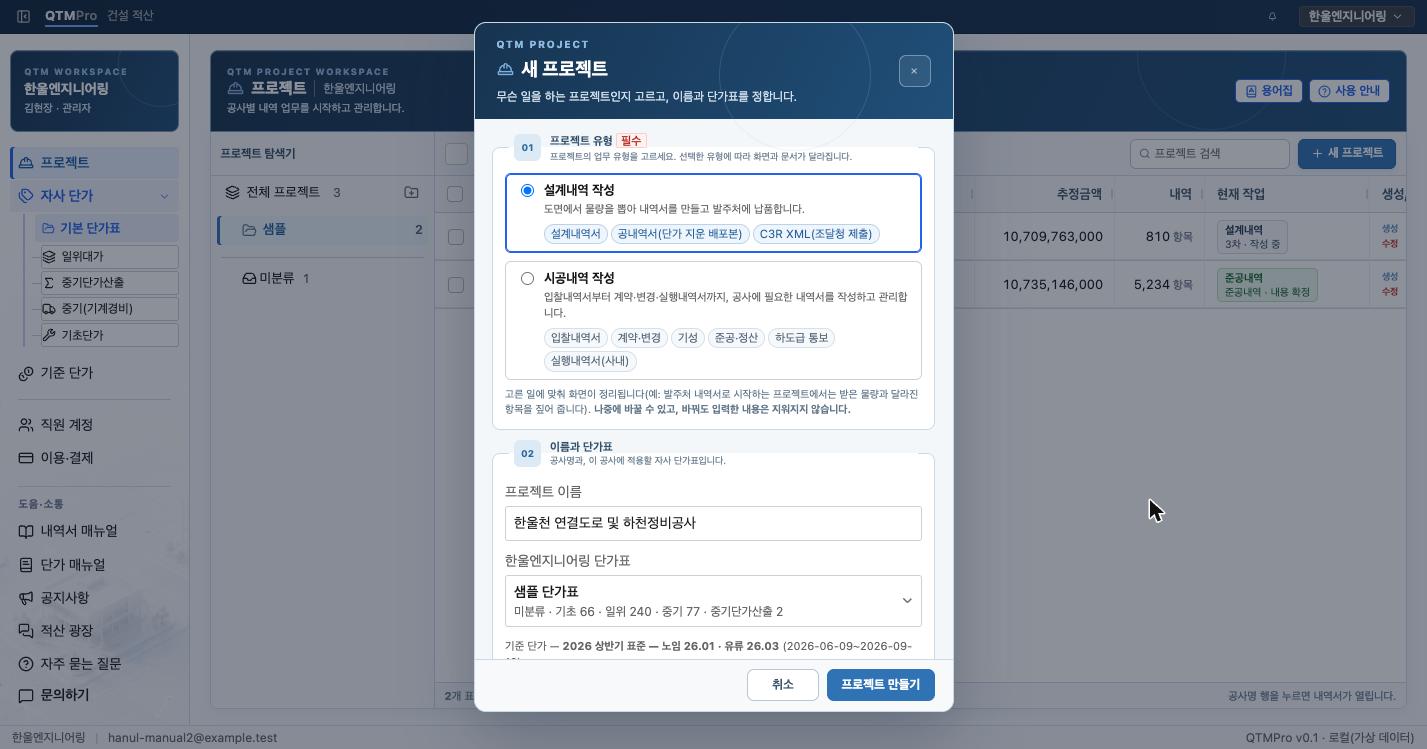

02프로젝트 유형을 「설계내역 작성」으로 고릅니다
위치 · 목록 오른쪽 위 + 새 프로젝트
창 맨 위에서 프로젝트 유형을 고릅니다. 설계내역 작성은 도면에서 물량을 뽑아 내역서를 만들고 발주처에 납품하는 업무입니다. 고르면 이 공사에서 만들 수 있는 문서가 표시됩니다. 설계내역서와 단가를 지운 공내역서, 조달청에 제출하는 C3R XML입니다.
시공내역 작성을 고르면 입찰내역서부터 계약·변경·기성·준공·하도급 통보·실행내역서까지 만들 수 있습니다. 설계 공사에는 이런 단계가 없고, 대신 수량산출과 차수가 있습니다.

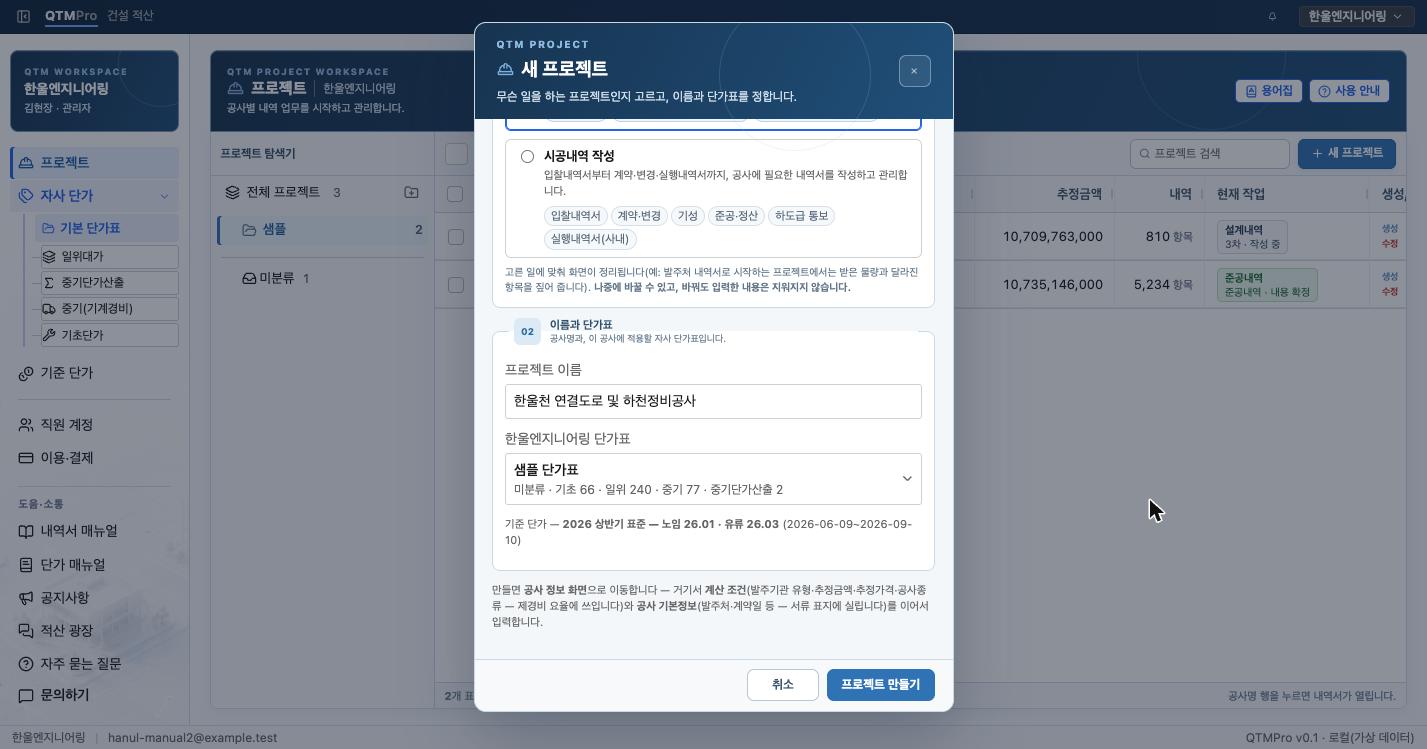

03공사명과 단가표를 정합니다
프로젝트 이름에는 과업지시서에 적힌 공사명을 그대로 적습니다. 납품 문서의 표지와 C3R XML에 이 이름이 들어갑니다.
단가표는 이 공사의 일위대가와 기초단가를 계산할 회사 단가 묶음입니다. 여기서는 「샘플 단가표」를 골랐습니다. 고르는 창에는 단가표마다 등록한 기초단가·일위대가·중기·중기단가산출의 개수가 표시되므로, 공사에 맞는 단가표를 확인하고 고를 수 있습니다.
그 아래의 기준 단가(2026 상반기 표준 · 노임 26.01 · 유류 26.03)는 단가표가 바탕으로 삼는 공표 자료의 회차입니다. 단가표에 등록하지 않은 자원은 이 회차의 값으로 계산합니다.
04등록하면 공사 정보 화면이 열립니다
화면 · 공사 정보 탭

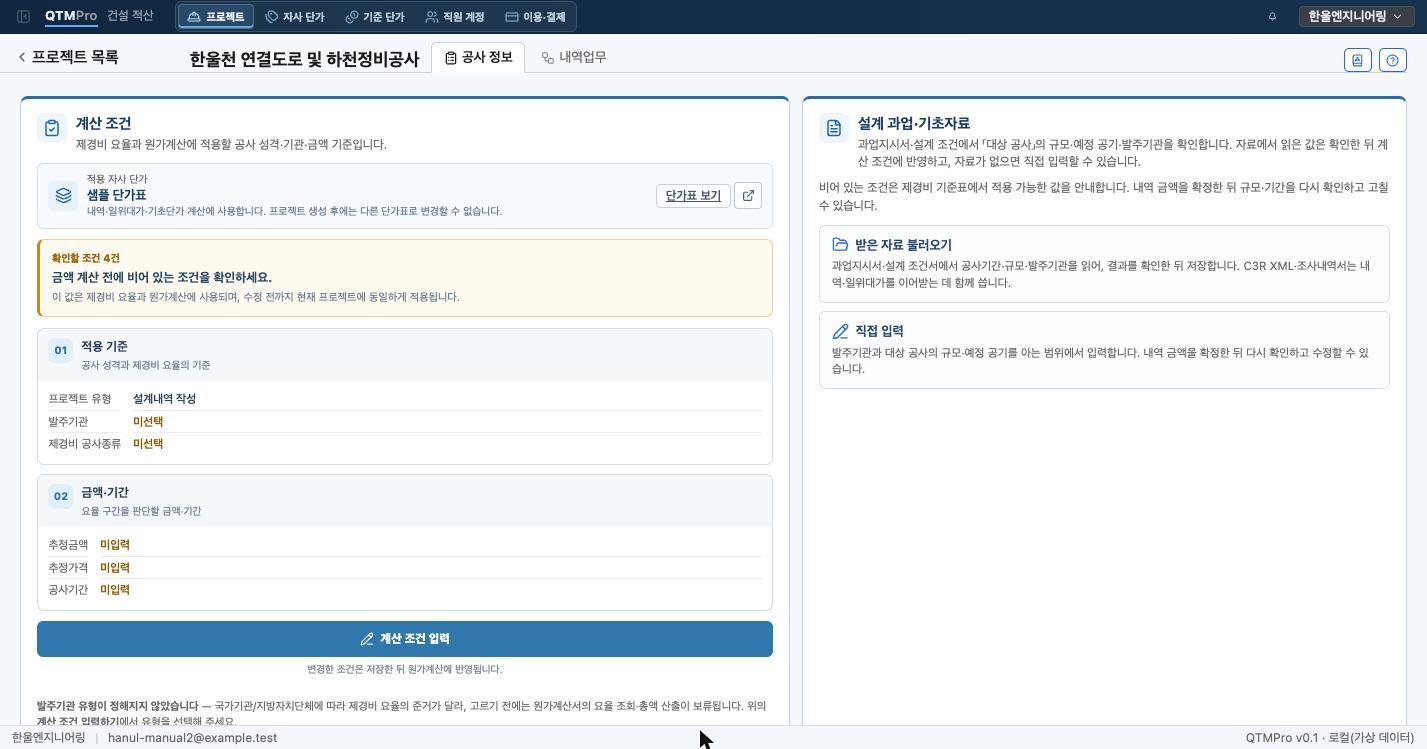

「프로젝트 만들기」를 누르면 내역서가 아니라 공사 정보 화면이 먼저 열립니다. 왼쪽 「계산 조건」에 확인할 조건 4건이 노란 상자로 표시됩니다. 발주기관, 제경비 공사종류, 추정금액·추정가격, 공사기간이 비어 있다는 뜻입니다.
오른쪽 「설계 과업·기초자료」에는 값을 넣는 방법이 두 가지 있습니다.
- 받은 자료 불러오기 — 과업지시서나 설계 조건서를 읽어 공사기간·규모·발주기관을 찾아 줍니다. 읽은 결과를 확인한 뒤 저장합니다.
- 직접 입력 — 아는 범위에서 값을 적습니다. 내역 금액을 확정한 뒤 다시 확인하고 고칠 수 있습니다.
계산 조건은 왼쪽 아래의 「계산 조건 입력」에서, 공사 규모는 오른쪽의 두 방법 중 하나로 넣습니다. 다음 두 절에서 차례로 설명합니다.

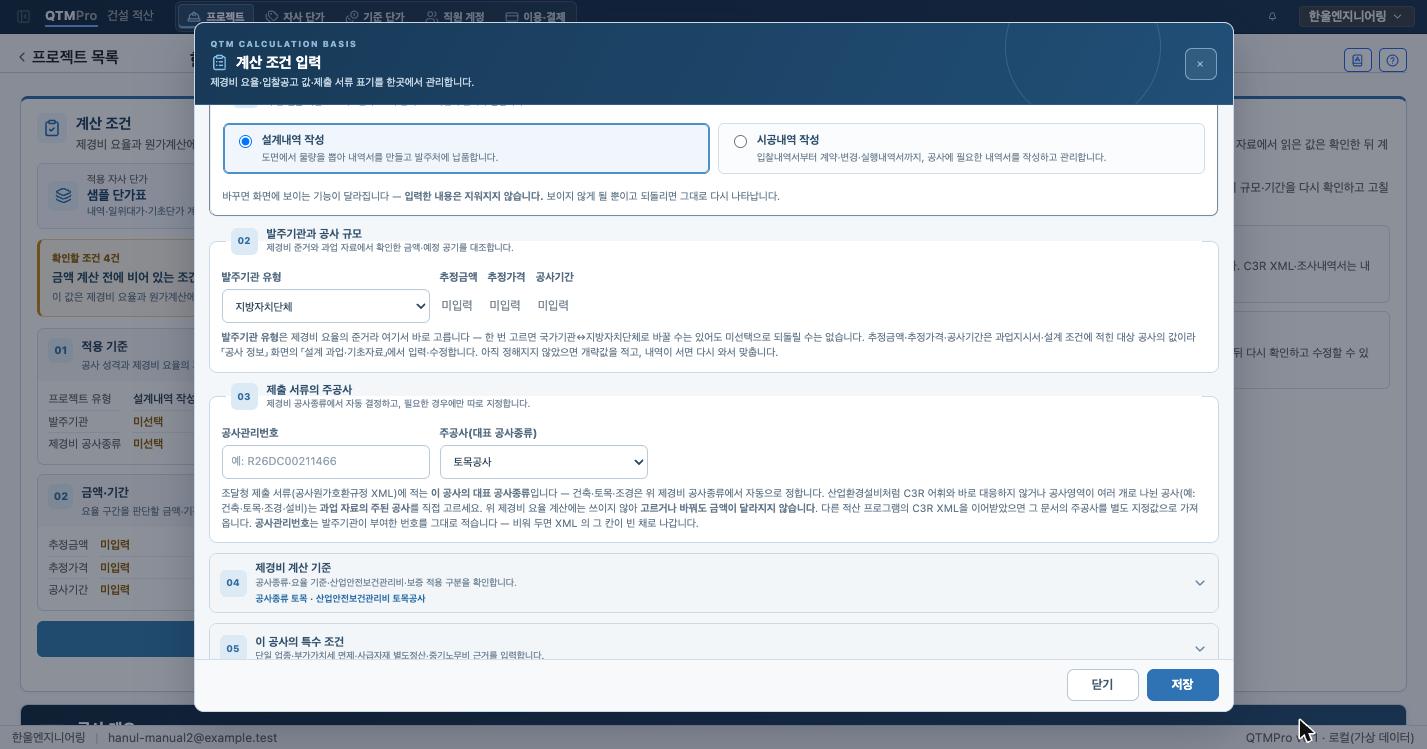

05발주기관 유형과 제경비 공사종류를 고릅니다
위치 · 계산 조건 아래 계산 조건 입력
이 창에서 정하는 값은 원가계산서의 요율과 조달청 제출 서류에 쓰입니다. 샘플 공사는 경기도 한울시가 발주한 토목 공사이므로 다음과 같이 넣었습니다.
- 발주기관 유형 = 지방자치단체 — 국가기관은 기획재정부 계약예규를, 지방자치단체는 행정안전부 예규를 따르므로 제경비 요율이 다릅니다. 한 번 고르면 국가기관과 지방자치단체 사이에서는 바꿀 수 있지만 미선택으로 되돌릴 수는 없습니다.
- 주공사(대표 공사종류) = 토목공사 — C3R XML에 적는 이 공사의 대표 공사종류입니다. 보통 제경비 공사종류에서 자동으로 정해지고, 공사영역이 여러 개로 나뉜 공사만 직접 고릅니다. 요율 계산에는 쓰이지 않습니다.
- 제경비 계산 기준(04) — 제경비 공사종류(토목)와 산업안전보건관리비 공사종류(토목공사)를 확인합니다. 간접노무비율과 일반관리비율이 공사종류에 따라 달라집니다.
- 공사관리번호 — 발주기관이 부여한 번호가 있으면 그대로 적습니다. 비워 두면 C3R XML의 그 칸이 빈 채로 나갑니다.
창 아래쪽(06)에는 내역 금액과 산출 단가의 끝수처리가 있습니다. 기본값은 금액·단가 모두 원 단위 버림이며, 재료비·노무비·경비를 각각 처리한 뒤 합칩니다. 발주처가 다른 처리 방식을 요구할 때만 고치고, 고칠 때는 변경 이유를 적어 둡니다.

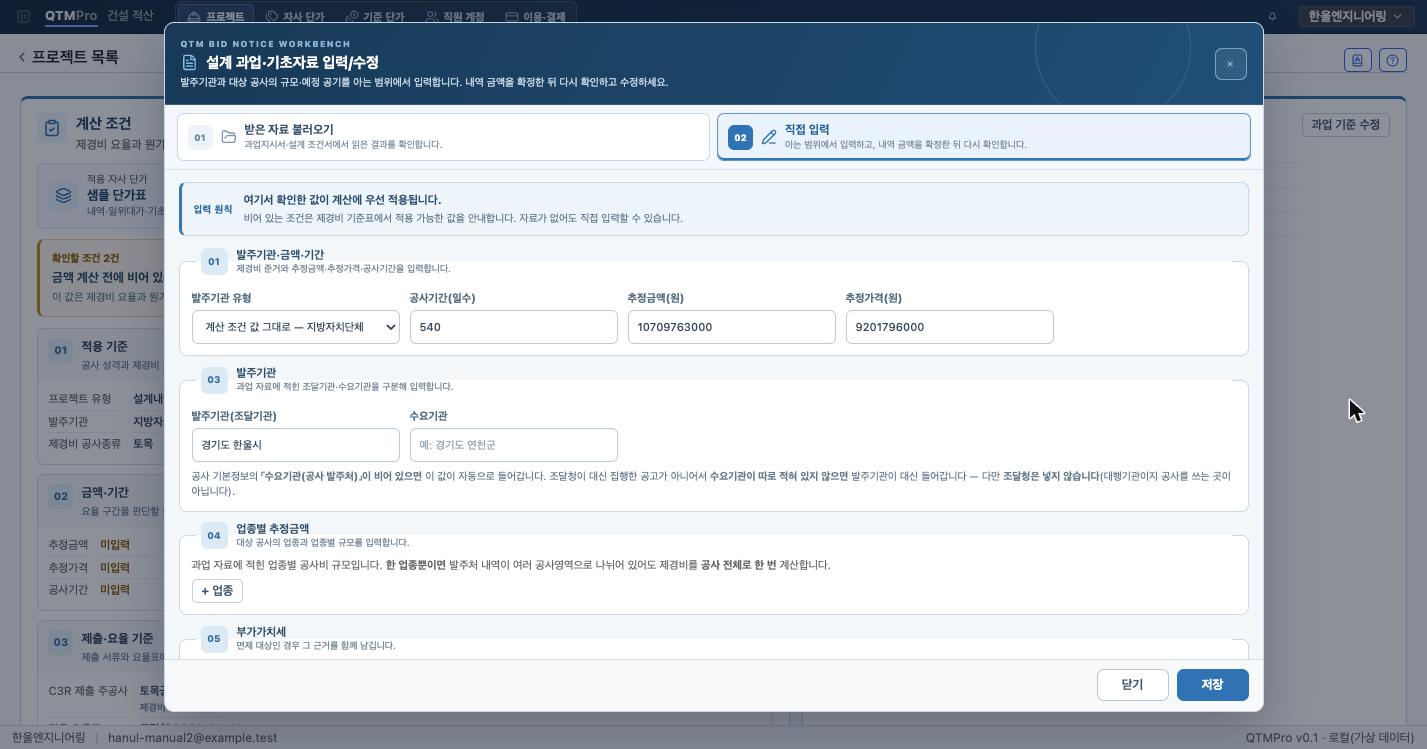

06공사기간과 추정금액을 넣습니다
위치 · 설계 과업·기초자료 직접 입력
과업지시서에 적힌 대상 공사의 규모를 넣습니다. 샘플에는 다음 값을 넣었습니다.
- 공사기간 540일 — 착공일부터 준공일까지의 일수입니다. 간접노무비율을 정하는 데 쓰입니다.
- 추정금액 10,709,763,000원 · 추정가격 9,201,796,000원 — 제경비 요율은 금액 구간에 따라 단계별로 달라집니다. 두 값은 정의가 다르므로 과업 자료에서 각각 확인해 넣습니다.
- 발주기관 경기도 한울시 — 납품 서류의 표지에 들어갑니다. 수요기관이 따로 있으면 수요기관 칸에 적습니다.
설계 단계에서는 추정금액이 아직 정해지지 않은 경우가 많습니다. 그때는 개략값을 넣어 두고, 3장에서 원가계산서를 계산한 뒤 그 총공사비로 고칩니다. 샘플의 추정금액은 1차 설계내역서의 총공사비를 천 원 단위에서 버린 값입니다.

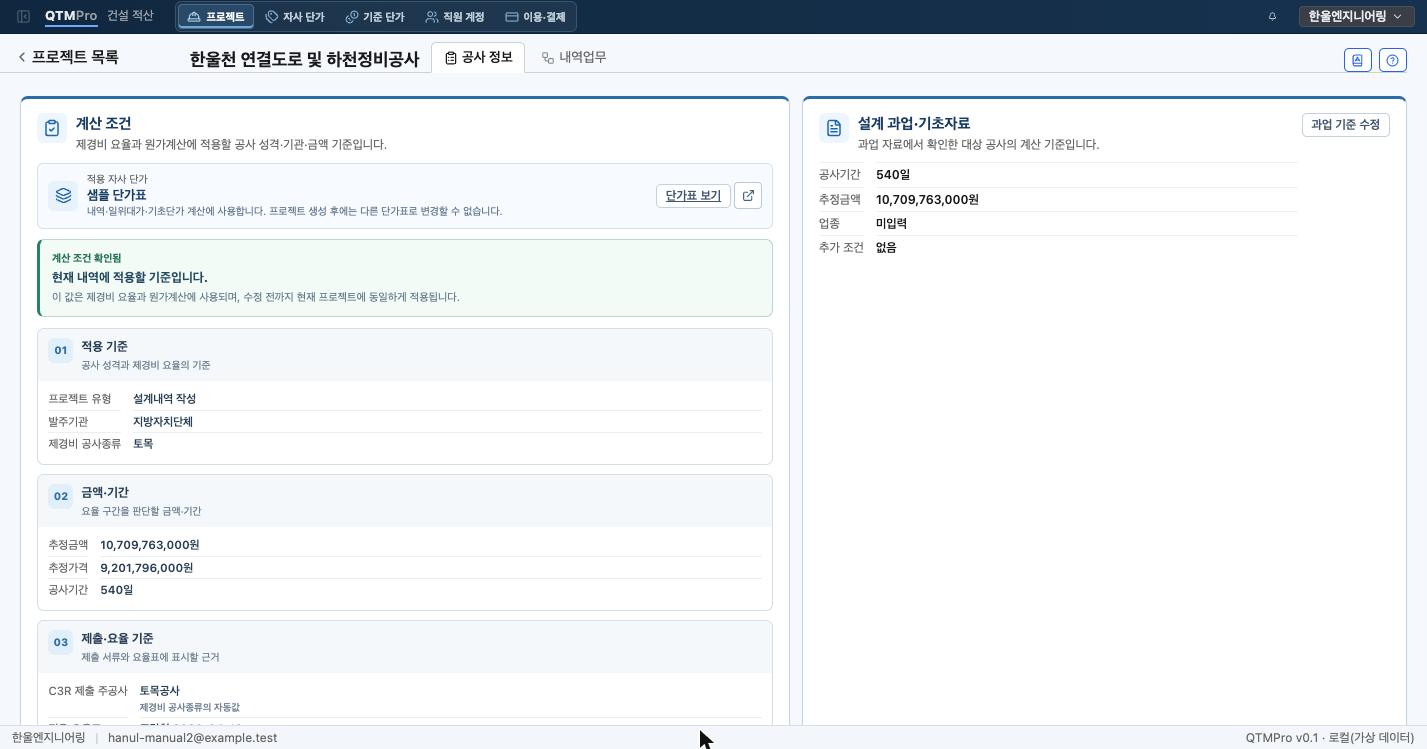

07「계산 조건 확인됨」이면 준비가 끝났습니다
필요한 값을 모두 넣으면 노란 상자가 초록색 「계산 조건 확인됨」으로 바뀝니다. 이 값은 이 공사의 모든 내역서에 똑같이 적용되고, 고치기 전까지 바뀌지 않습니다.
조금 아래의 「제출·요율 기준」에는 C3R 제출 주공사(토목공사)와 적용 요율표(조달청 2026-04-13 입찰공고분부터)가 표시됩니다. 3장의 원가계산서가 이 요율표의 요율을 씁니다.
여기서 다 채우지 못한 값은 3장의 원가계산서에서도 넣을 수 있습니다. 비어 있는 값만 모은 칸이 원가계산서 위쪽에 나오고, 넣은 값은 이 화면과 같은 곳에 저장됩니다.

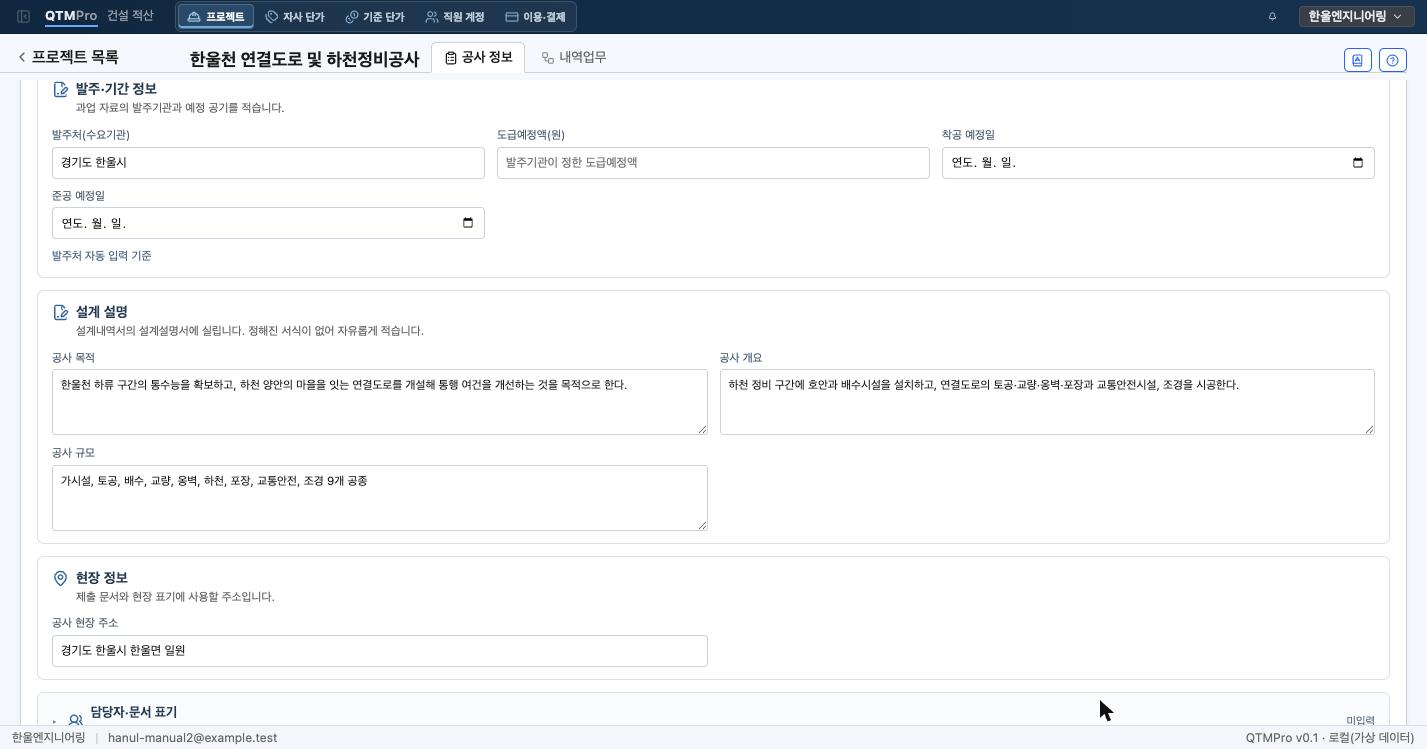

08납품 문서에 실릴 공사 개요를 적습니다
위치 · 공사 정보 화면 아래 공사 개요
계산 조건 아래에는 공사 개요가 있습니다. 여기에 적은 값은 계산에는 쓰이지 않고, 원가계산서와 제출 문서의 표지, 설계설명서에 실립니다.
- 발주·기간 정보 — 발주처(수요기관), 도급예정액, 착공·준공 예정일입니다. 도급예정액을 적으면 원가계산서 갑지의 도급액 행에 그 값이 나갑니다.
- 설계 설명 — 공사 목적과 공사 개요, 공사 규모입니다. 설계내역서의 설계설명서에 그대로 실리며 정해진 서식은 없습니다.
- 현장 정보 — 공사 현장 주소입니다.
- 담당자·문서 표기 — 작성자와 검토자 같은 표기입니다. 제출 문서를 만들기 전에 채워도 됩니다.
다 적은 뒤 화면 맨 아래의 「변경사항 저장」을 누릅니다. 이 부분은 내역을 작성하는 동안 언제든 고칠 수 있습니다.

09내역업무 탭에서 작업을 시작합니다
화면 · 내역업무 탭
내역업무 탭을 누르면 빈 내역서가 열립니다. 위쪽 띠에 「1차 · 내용 편집 중」이 표시됩니다. 설계내역서는 차수로 관리하며, 이 공사의 첫 내역서가 1차입니다. 오른쪽의 「1차 내용 확정」을 누르면 1차가 확정되고 그 뒤에 고칠 것은 2차에서 고칩니다(4장).
띠에 적힌 대로 첫 설계내역서는 무료입니다. 확정해도 요금이 청구되지 않으므로 제품을 먼저 써 보고 판단할 수 있습니다.
왼쪽 메뉴는 설계 업무의 순서와 같습니다.
- 수량산출 — 도면에서 물량을 산출합니다(1장). 시공 공사에는 없는 메뉴입니다.
- 내역서 · 총괄내역서 — 공종별 내역과 공종 합계입니다(2장).
- 원가계산서 — 직접공사비에서 총공사비까지 계산합니다(3장).
- 일위대가 · 중기단가산출 · 중기(기계경비) · 기초단가 — 이 공사에 쓰인 단가의 근거입니다. 자사 단가 메뉴와 같은 순서입니다. 오른쪽 화살표 표시는 새 창으로 열린다는 뜻입니다.
- 제출 문서 — 인쇄물과 엑셀, C3R XML을 만듭니다(5장).
내역을 처음 채울 때는 두 가지 방법이 있습니다. 수량산출에서 보낸 행으로 채우거나, 「다른 방법으로 시작」에서 발주처 내역서나 다른 프로그램의 C3R XML을 가져옵니다. 샘플은 수량산출에서 시작했습니다.
