기성 청구
공사가 진행되는 동안 시공한 만큼 기성을 청구합니다. 기성 회차를 만들면 기준 계약의 물량과 단가를 그대로 가져오고, 이번 회차에 시공한 수량만 넣으면 전회까지와 누계, 잔여가 계산됩니다. 샘플 공사는 1·2차 기성을 청구한 뒤 변경계약을 거쳐 3·4차를 청구했고, 3차까지의 누계 기성률은 78.14%입니다.
- 기성 회차
- 4회
- 3차 금회
- 16.8억 (직접공사비)
- 다음 장
- 물가변동
01기성은 기준 계약을 밝히고 시작합니다
위치 · 단계 표시 기성

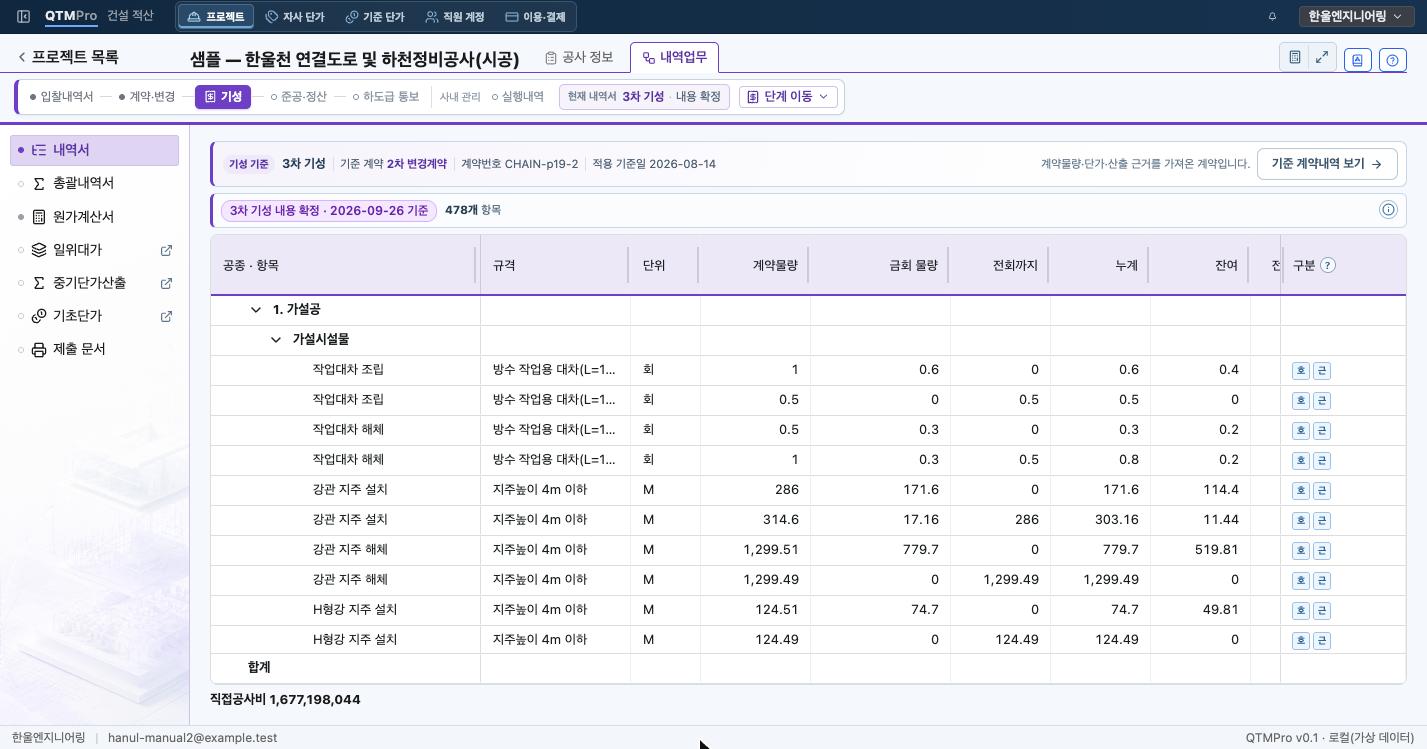

계약을 체결하면 「단계 이동」에서 기성 회차를 만들 수 있습니다. 만들 때 기준이 될 계약(체결된 계약)을 확인하며, 위쪽 띠에 기성 기준(3차 기성)과 기준 계약(2차 변경계약), 계약번호, 적용 기준일이 표시됩니다. 계약물량과 단가, 산출 근거는 이 계약에서 가져옵니다.
표의 수량 열은 다섯 가지입니다.
- 계약물량 — 기준 계약의 물량입니다.
- 금회 물량 — 이번 회차에 시공한 물량입니다. 여기에만 입력합니다.
- 전회까지 — 앞 회차까지 확정한 기성 물량의 합입니다. 자동으로 이월됩니다.
- 누계 — 전회까지 + 금회입니다.
- 잔여 — 계약물량 − 누계입니다. 앞으로 청구할 수 있는 물량입니다.
「작업대차 조립」처럼 같은 항목이 두 줄로 보이는 것은 변경계약에서 당초 줄과 변경 줄이 나뉘었기 때문입니다(10장). 줄마다 따로 청구합니다.
02기성 원가계산서는 금회분으로 계산됩니다
화면 · 기성 회차의 왼쪽 메뉴 원가계산서

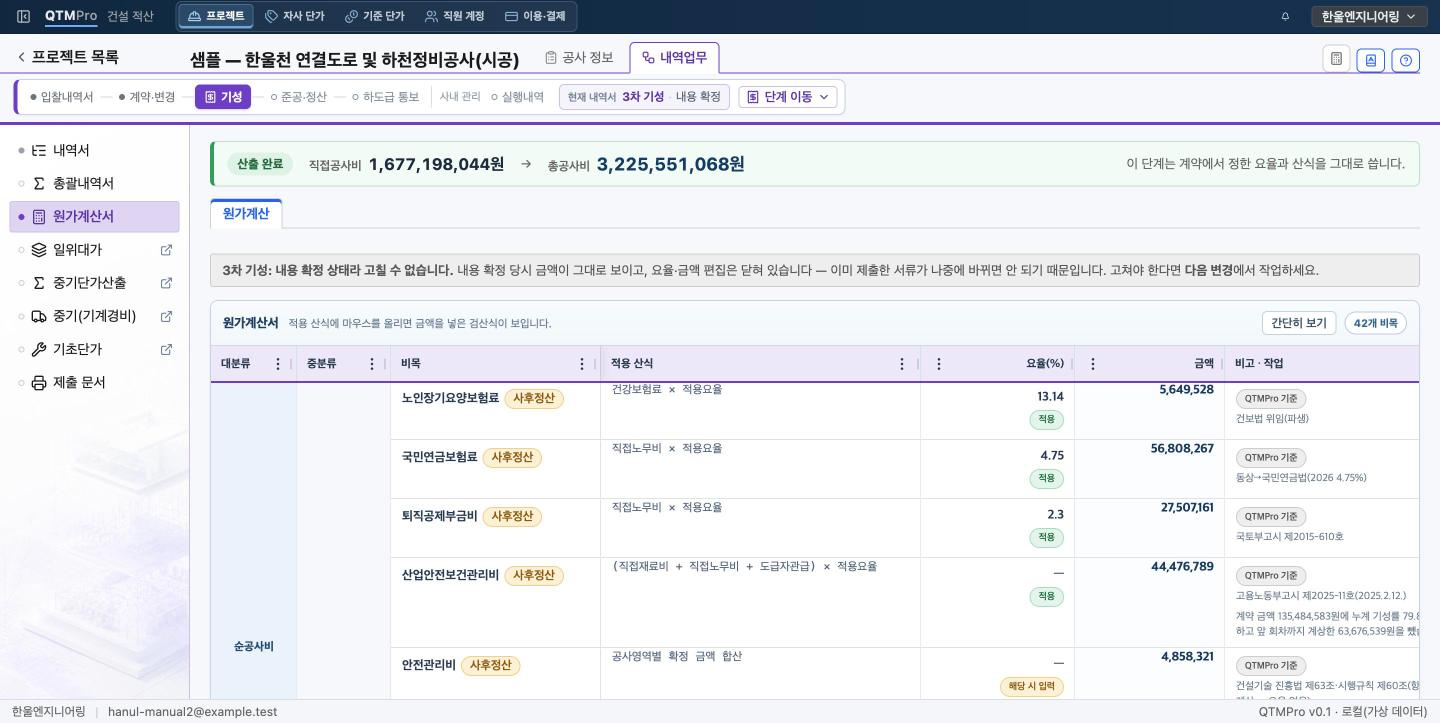

기성 회차의 원가계산서는 금회 기성 물량의 직접공사비에서 출발합니다. 샘플 3차 기성은 직접공사비 1,677,198,044원에서 제경비를 더해 총공사비 3,225,551,068원이 됩니다. 제경비 요율은 기준 계약에 적용된 요율을 따릅니다.
금회 직접공사비가 계약보다 훨씬 작아도 공사 규모 구간을 다시 고르지 않습니다. 샘플 3차 기성도 간접노무비 19.7%, 일반관리비 6.5%, 이윤 12%로 2차 변경계약과 같습니다. 맨 위에는 「이 단계는 계약에서 정한 요율과 산식을 그대로 씁니다」가 나옵니다. 계약에서 끝전을 맞추려고 이윤 산식에 붙인 조정(− 357원)은 기성 회차에는 넣지 않습니다.
산업안전보건관리비는 요율로 다시 곱하지 않고 계약 금액을 기성률로 나눠 계산하며, 회차에서 금액만 고칠 수 있습니다. 누계 기성률은 회차마다 직접공사비를 그 회차 기준 계약의 직접공사비로 나눈 값을 더한 것입니다. 샘플 3차 기성은 계약 금액 135,484,583원에 누계 기성률 79.827%를 곱하고, 앞 회차까지 계상한 63,676,539원을 빼서 금회 44,476,789원이 되었습니다. 비고 칸에 이 계산 과정이 그대로 적힙니다. 발주처가 금액을 정해 준 보험료처럼 계약 때 공사영역별 대조에서 「원가계산서 별도」로 정한 비목도 계약 금액을 기성률로 나눠 계산합니다. 이 금액은 회차에서 고치지 않습니다. 사후정산 비목(국민건강보험료 등)은 준공 때 실제 납부액으로 정산합니다(11장).
원가계산서의 공사영역별 대조는 기성 회차에서 기준 계약의 판단을 그대로 보여 주기만 합니다. 판단을 바꿔야 하면 변경계약을 만들어 그 단계에서 고칩니다.
회차를 확정하면 그 원가계산서는 잠기고, 다음 회차의 「전회까지」로 이월됩니다. 확정한 회차는 그대로 남습니다.
03기성총괄과 기성세부를 출력합니다
위치 · 왼쪽 메뉴 제출 문서
기성 회차에서 제출 문서를 열면 기성총괄과 기성세부가 기본으로 골라져 있습니다.

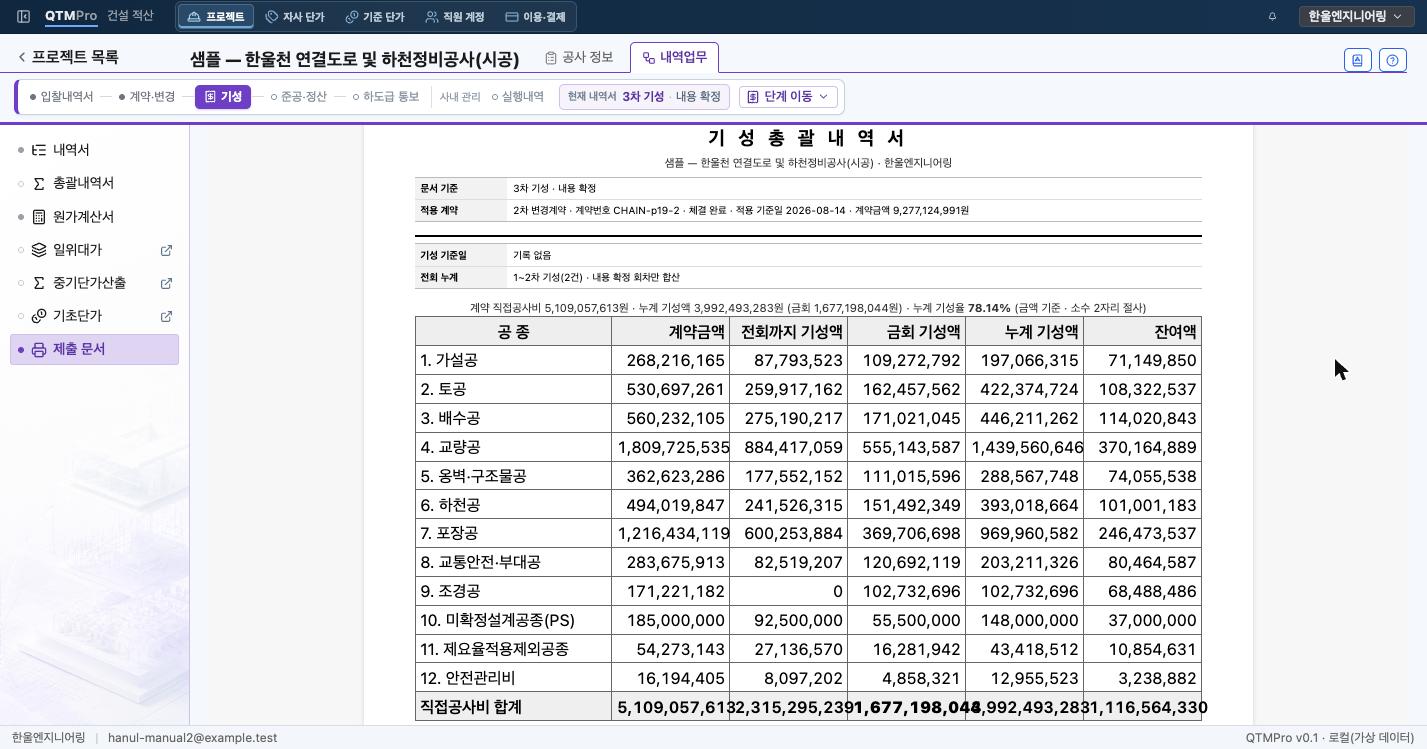

- 기성총괄 — 공종별 계약금액과 전회까지·금회·누계 기성액, 잔여액을 한 장으로 요약합니다. 샘플 3차는 계약 직접공사비 5,109,057,613원에 누계 기성액 3,992,493,283원(금회 1,677,198,044원)으로 누계 기성률 78.14%입니다.
- 기성세부 — 행마다 계약·전회까지·금회·누계의 수량과 금액입니다. 기성 청구의 상세 근거입니다.
머리에는 문서 기준(3차 기성 · 내용 확정)과 적용 계약(2차 변경계약 · 체결 완료 · 계약금액 9,277,124,991원), 전회 누계(1~2차 기성 합산)가 찍힙니다. 어느 계약을 기준으로 몇 회차까지 합산했는지 서류에서 바로 확인할 수 있습니다.
04변경계약 뒤의 기성은 변경된 계약을 기준으로 합니다
샘플 공사는 2차 기성을 확정한 뒤 물가변동(9장)과 설계변경(10장)으로 계약이 두 번 바뀌었습니다. 그 뒤에 만든 3·4차 기성은 2차 변경계약을 기준 계약으로 하므로, 계약물량과 단가가 변경된 값으로 들어오고 1·2차 기성분은 「전회까지」로 이어집니다.
회차별 금회 직접공사비는 1차 1,157,652,991원, 2차 1,157,642,248원, 3차 1,677,198,044원, 4차 1,116,564,134원입니다. 조경공은 1·2차에 청구하지 않았다가 3차부터 청구했습니다. 4차까지의 누계가 준공 정산(11장)의 기성 누계가 됩니다.
