내역서 매뉴얼 · 시공 7장

내역서 매뉴얼 · 시공편 7장

하도급 통보

하도급계약을 맺으면 발주처에 통보해야 합니다. QTMPro는 계약 내역에서 하도급에 맡긴 항목과 물량을 고르고 하도급 단가를 넣어 하도급계약 통보서와 내역서를 만듭니다. 샘플 공사는 토공, 교량·옹벽을 먼저 통보하고(1·2회차), 변경계약 뒤 포장·조경을 새로 통보했습니다(3회차).

통보 회차
3회
하도급 금액
27.3억 (3회차)
다음 장
기성 청구

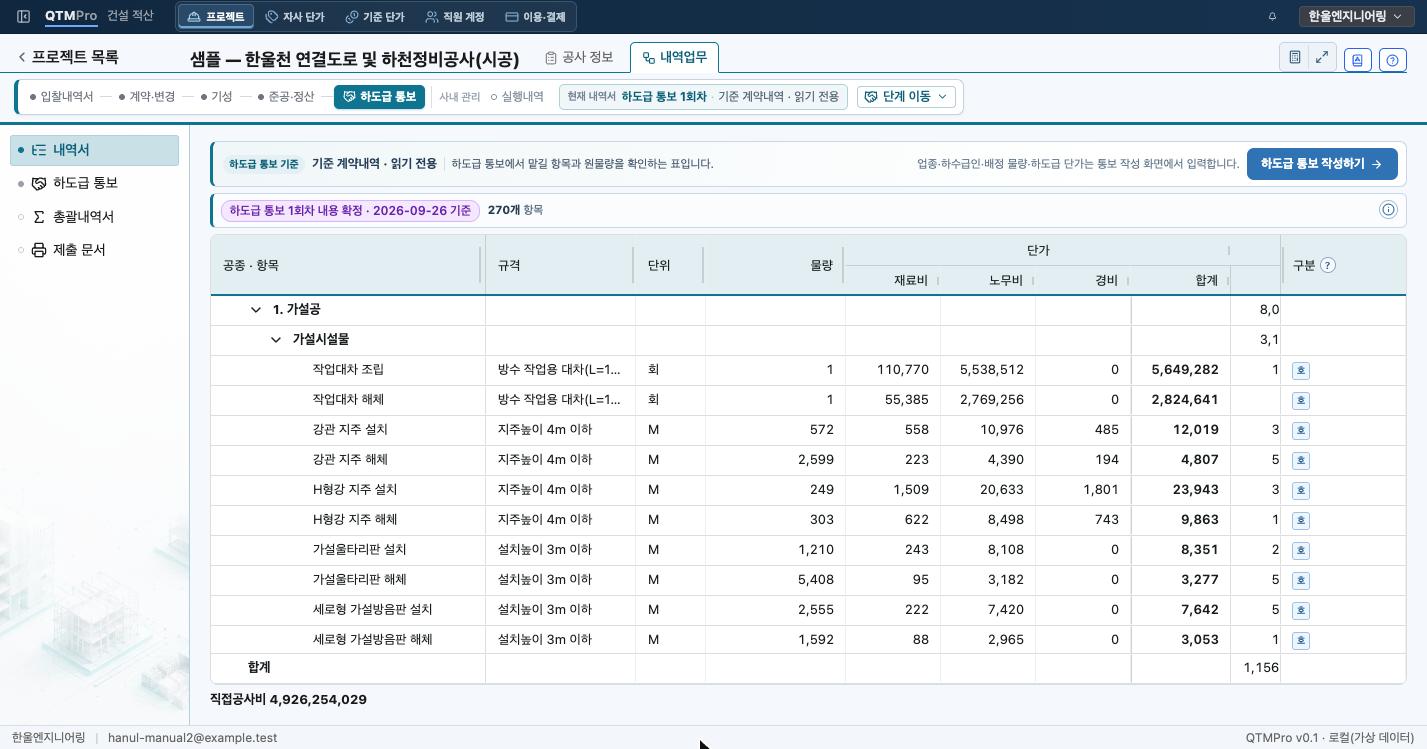

하도급 통보 1회차의 내역서 화면. 하도급 통보 기준 기준 계약내역 · 읽기 전용 안내와 하도급 통보 작성하기 단추가 있고, 계약 당초와 같은 내역이 나열되어 있다
하도급 통보 단계의 내역서는 기준 계약내역을 읽기 전용으로 보여 줍니다.

01하도급 통보는 기준 계약내역에서 시작합니다

위치 · 단계 표시 하도급 통보

계약을 체결하면 「단계 이동」에서 하도급 통보 회차를 만들 수 있습니다. 이 단계의 내역서는 기준 계약내역을 읽기 전용으로 보여 줍니다. 하도급에 맡길 항목과 원물량을 확인하는 표이며, 여기서 계약 내역을 고치지는 않습니다.

업종과 하수급인, 배정 물량, 하도급 단가는 통보 작성 화면에서 입력합니다. 오른쪽 위의 「하도급 통보 작성하기」나 왼쪽 메뉴의 「하도급 통보」로 이동합니다.

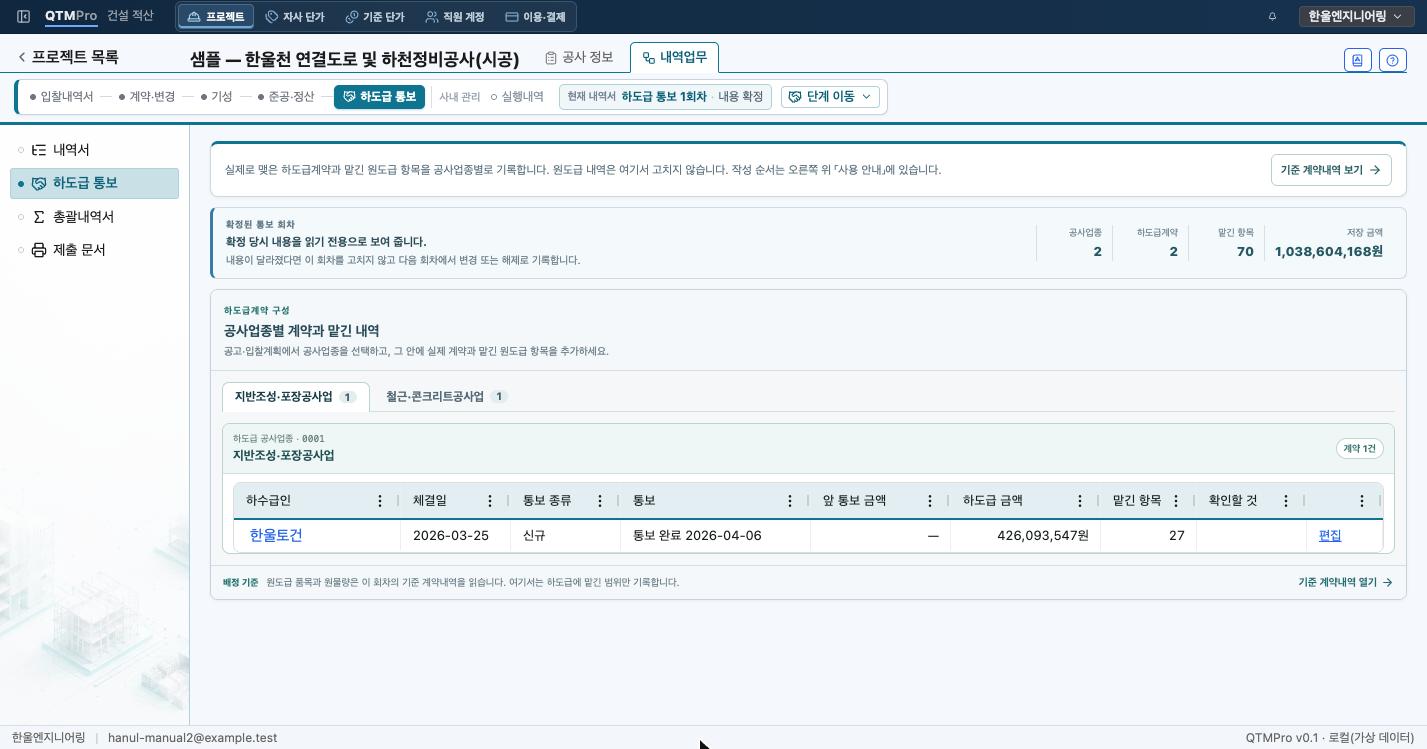

하도급 통보 화면. 확정된 통보 회차 요약에 공사업종 2, 하도급계약 2, 맡긴 항목 70, 저장 금액 1,038,604,168원이 있고, 공사업종별 탭 지반조성·포장공사업과 철근·콘크리트공사업 아래에 하수급인 한울토건, 체결일 2026-03-25, 통보 종류 신규, 통보 완료 2026-04-06, 하도급 금액 426,093,547원, 맡긴 항목 27이 표시되어 있다
샘플 공사의 하도급 통보 1회차입니다. 공사업종별로 계약이 모입니다.

02공사업종별로 하도급계약을 기록합니다

화면 · 왼쪽 메뉴 하도급 통보

화면 위의 설명대로 이 화면은 실제로 맺은 하도급계약과 맡긴 원도급 항목을 공사업종별로 기록합니다. 공사업종을 탭으로 추가하고, 그 안에 하수급인별 계약을 넣습니다. 샘플 1회차는 두 공사업종에 계약 두 건, 맡긴 항목 70개, 합계 1,038,604,168원입니다.

  • 체결일 · 통보 종류 — 하도급계약 체결일과 신규·변경·해제 여부입니다.
  • 통보 — 발주처에 통보한 날입니다. 「통보 완료 2026-04-06」처럼 표시됩니다.
  • 앞 통보 금액 · 하도급 금액 — 변경 통보라면 앞 회차에 통보한 금액과 이번 금액을 나란히 보여 줍니다.
  • 맡긴 항목 · 확인할 것 — 이 계약에 맡긴 원도급 항목 수와, 물량이나 단가에서 확인이 필요한 것입니다.

사용 순서는 오른쪽 위 「사용 안내」에 있습니다.

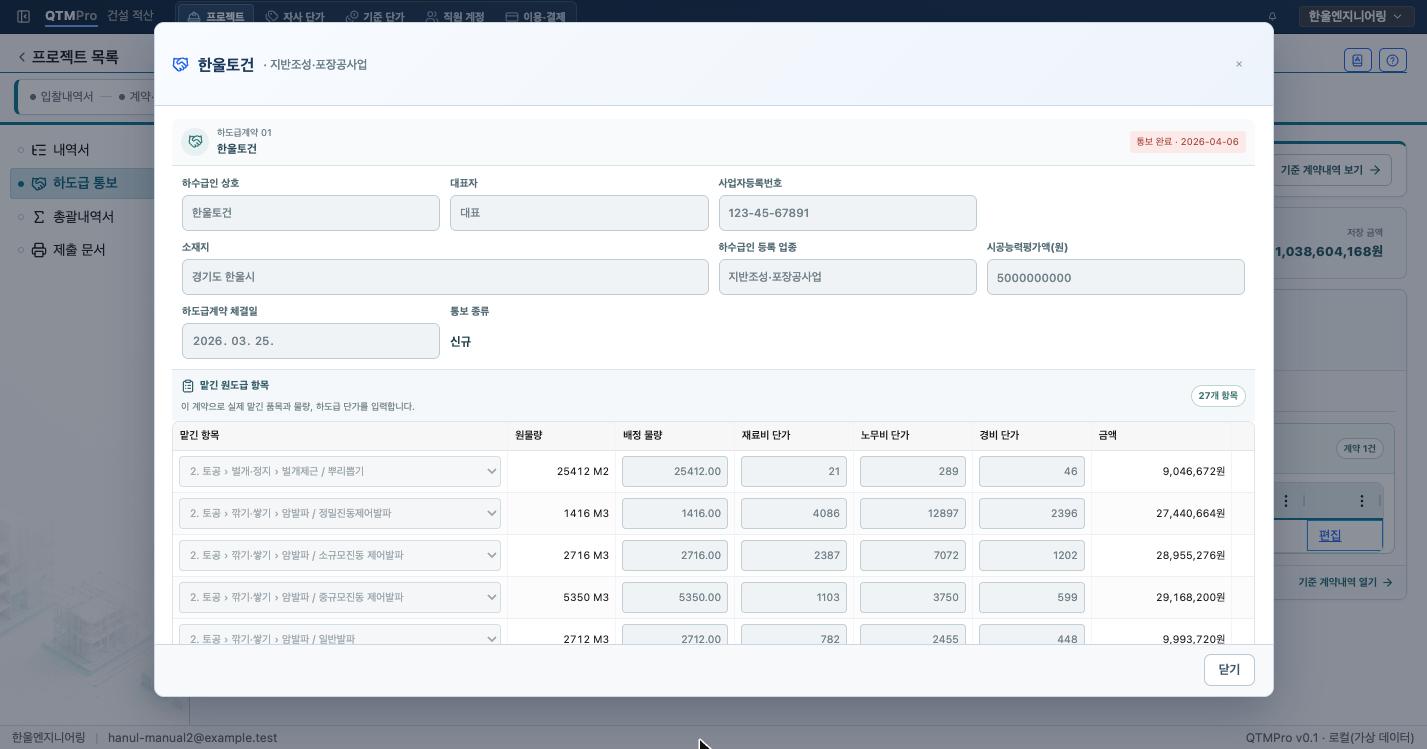

하도급계약 편집 창. 하수급인 상호 한울토건, 대표자, 사업자등록번호, 소재지, 하수급인 등록 업종 지반조성·포장공사업, 시공능력평가액, 하도급계약 체결일 2026-03-25, 통보 종류 신규가 있고, 맡긴 원도급 항목 27개가 원물량, 배정 물량, 재료비·노무비·경비 단가, 금액과 함께 나열되어 있다
계약의 「편집」을 누르면 하수급인 정보와 맡긴 항목이 나옵니다.

03하수급인 정보와 맡긴 항목을 넣습니다

계약 오른쪽의 「편집」을 누르면 하도급계약 한 건의 내용이 열립니다.

  • 하수급인 — 상호, 대표자, 사업자등록번호, 소재지, 등록 업종, 시공능력평가액입니다. 통보서에 그대로 실립니다.
  • 하도급계약 체결일 · 통보 종류
  • 맡긴 원도급 항목 — 기준 계약내역에서 항목을 골라 배정 물량과 재료비·노무비·경비 하도급 단가를 넣습니다. 원물량은 계약 물량이 그대로 보이고, 금액은 배정 물량 × 하도급 단가로 계산됩니다.

샘플의 한울토건 계약은 토공 27개 항목입니다. 벌개제근/뿌리뽑기 25,412㎡를 재료비 21원, 노무비 289원, 경비 46원에 맡겨 금액이 9,046,672원입니다.

확정한 회차는 고칠 수 없습니다. 화면에 적힌 대로 확정한 통보 회차는 확정 당시 내용을 읽기 전용으로 보여 줍니다. 내용이 달라졌다면 그 회차를 고치지 않고 다음 회차에서 변경이나 해제로 기록합니다.

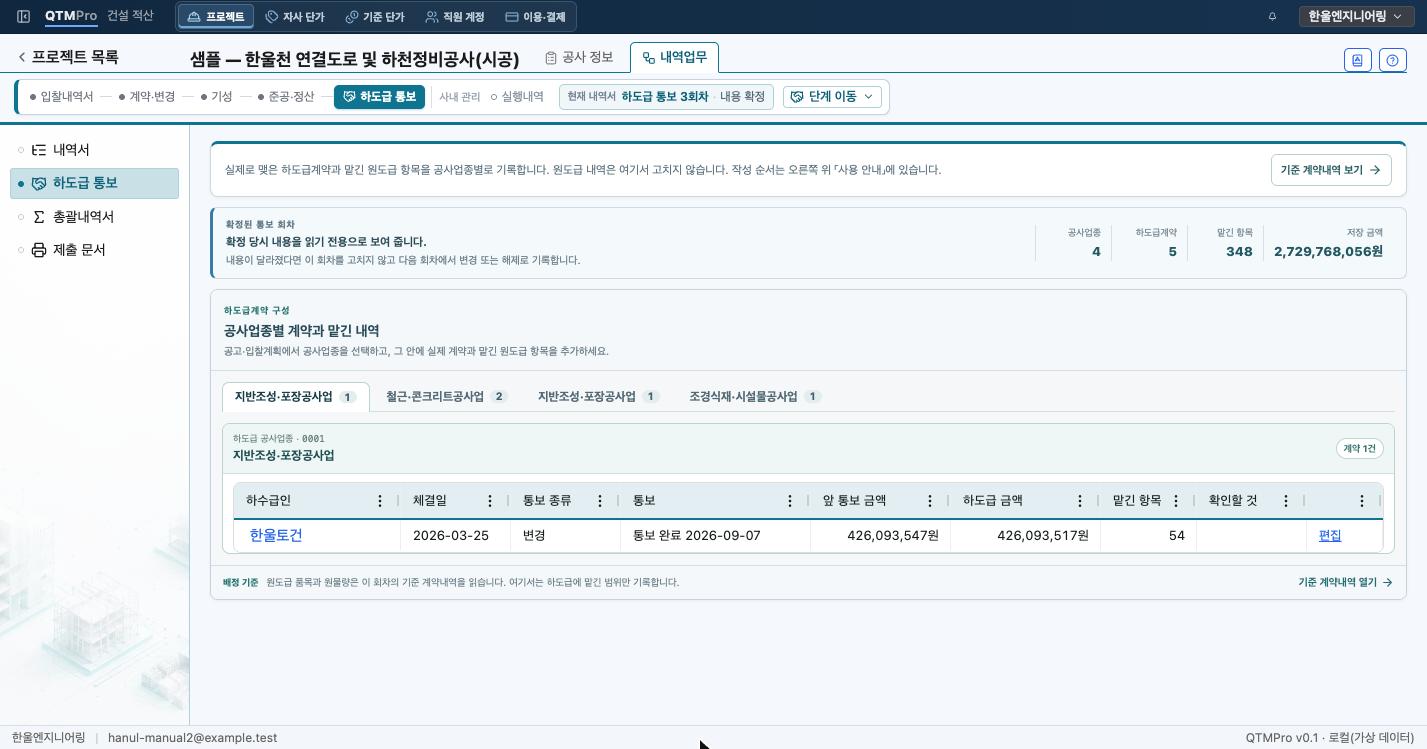

하도급 통보 3회차. 공사업종 4, 하도급계약 5, 맡긴 항목 348, 저장 금액 2,729,768,056원이고, 공사업종 탭이 네 개이며 한울토건 계약은 통보 종류 변경, 통보 완료 2026-09-07, 앞 통보 금액 426,093,547원, 하도급 금액 426,093,517원, 맡긴 항목 54로 표시되어 있다
변경계약 뒤의 3회차입니다. 한울토건 계약이 「변경」으로 다시 통보되었습니다.

04변경계약 뒤에는 다음 회차에서 변경·신규를 통보합니다

원도급 변경계약이 체결되면 기준 계약내역이 바뀌므로 새 통보 회차를 만듭니다. 새 회차는 앞 회차의 계약을 이어받고, 달라진 계약은 통보 종류를 변경으로, 새로 맺은 계약은 신규로 기록합니다.

샘플 3회차(2026-09-07 통보)는 공사업종 4개, 하도급계약 5건, 맡긴 항목 348개, 합계 2,729,768,056원입니다. 한울토건 계약은 통보 종류가 「변경」이고 맡긴 항목이 54개로 표시되며, 앞 통보 금액 426,093,547원과 이번 금액 426,093,517원이 함께 표시됩니다. 포장은 한울포장과 신규 계약(853,908,421원)을 맺었고, 조경식재·시설물공사업 탭이 새로 생겼습니다.

통보서와 내역서는 제출 문서 화면에서 「하도급계약 통보서」와 「하도급계약 내역서(통보)」로 출력합니다. 계약마다 하수급인과 체결일, 통보 기한, 하도급 금액이 실리고, 내역서에는 어느 항목을 얼마나 맡겼는지 물량과 단가, 금액이 업종별·하수급인별로 실립니다.

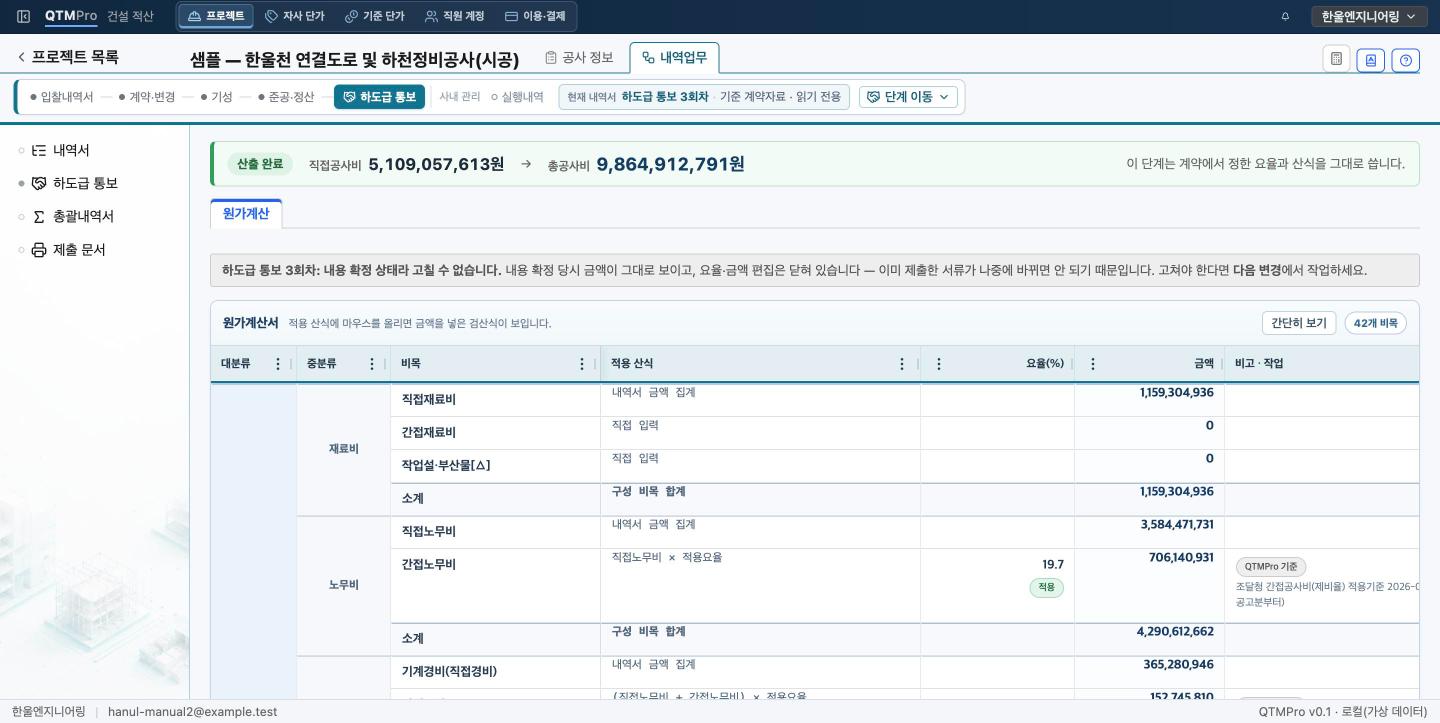

하도급 통보 3회차의 원가계산서. 현재 내역서 표시에 기준 계약자료 · 읽기 전용이 있고, 직접공사비 5,109,057,613원과 총공사비 9,864,912,791원 옆에 이 단계는 계약에서 정한 요율과 산식을 그대로 씁니다라는 안내가 있다
하도급 통보 3회차의 원가계산서입니다. 기준 계약인 2차 변경계약과 금액이 같습니다.

05하도급 통보의 원가계산서는 기준 계약을 그대로 보여 줍니다

화면 · 하도급 통보의 왼쪽 메뉴 원가계산서

하도급 통보 회차의 원가계산서는 그 회차가 기준으로 삼은 원도급 계약의 직접공사비와 제경비를 읽기 전용으로 보여 줍니다. 단계 표시에 「기준 계약자료 · 읽기 전용」이 붙고, 맨 위에 「이 단계는 계약에서 정한 요율과 산식을 그대로 씁니다」가 나옵니다.

  • 샘플 1회차는 계약 당초가 기준이라 총공사비가 9,517,463,348원입니다.
  • 3회차는 2차 변경계약이 기준이라 총공사비가 9,864,912,791원으로 2차 변경계약과 같습니다.

하도급 금액과 하수급인별 계약 내용은 이 원가계산서가 아니라 2절과 3절의 하도급 통보 화면에서 작성합니다. 하도급 통보에는 증감 대비표가 없습니다. 계약의 늘고 준 내용은 변경계약(10장)이나 준공내역서에서 확인합니다.
