물가변동 조정은 입찰 때의 단가와 조정기준일의 단가를 견주어 등락률을 내는 일입니다. 품목조정에서는 이 비교에 회사 단가표의 값이 직접 들어갑니다. 이 장에서는 비교의 양쪽이 어디서 오는지, 샘플 단가표에서 고친 노임과 유류가 등락률에 어떻게 반영되는지를 설명합니다. 검토 화면의 다른 단계는 내역서 매뉴얼에서 다룹니다.

신호
계약 뒤 90일 경과 · 등락 3% 이상
할 일
변동시점 단가 확인, 회사 단가 점검
다음 장
직원과 함께 쓰기

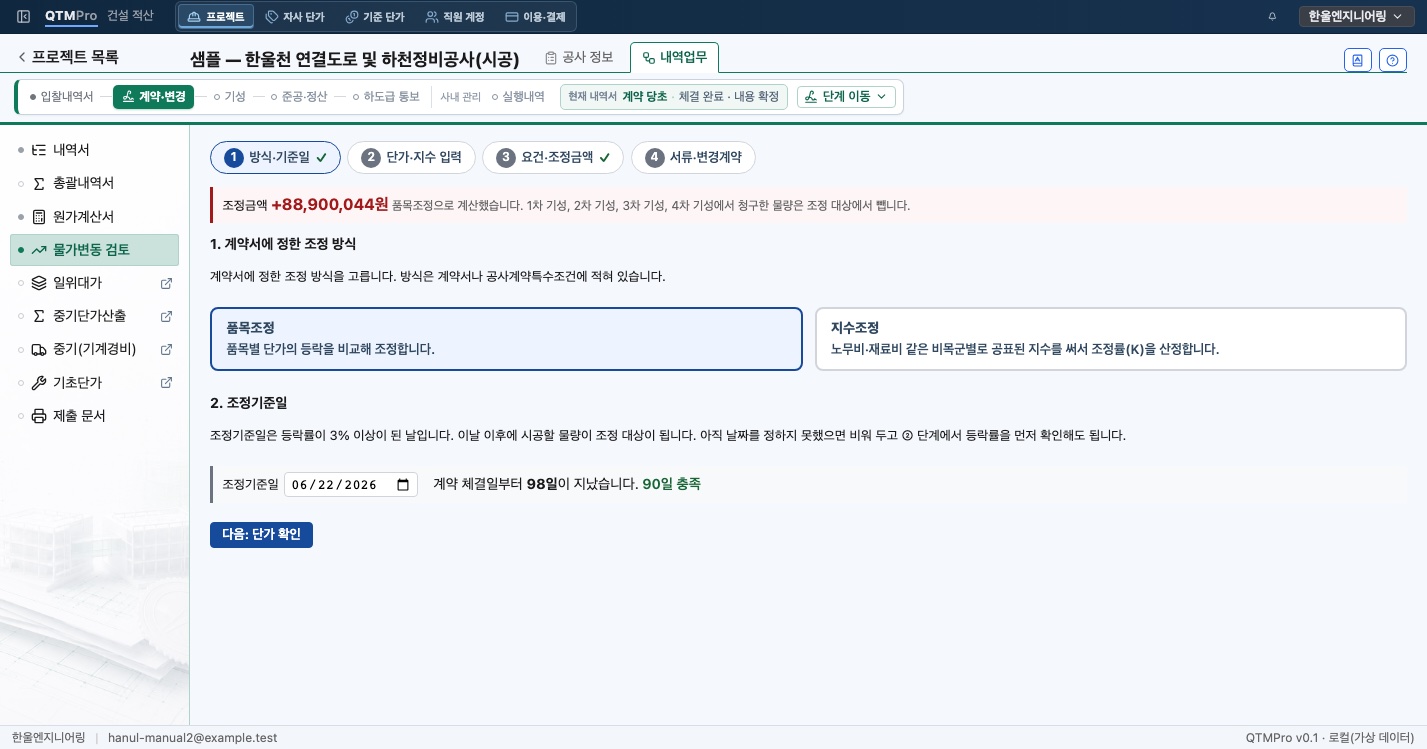

샘플 시공 공사 계약 당초의 물가변동 검토 1단계 방식·기준일. 조정금액 +88,900,044원, 품목조정이 골라져 있고, 조정기준일 2026-06-22 옆에 계약 체결일부터 98일이 지나 90일 충족이라고 나온다
물가변동 검토의 첫 단계입니다. 품목조정을 고르고 조정기준일을 정합니다.

01품목조정은 단가 하나하나의 등락을 잽니다

화면 · 공사 → 내역업무 → 계약·변경 → 왼쪽 메뉴 물가변동 검토

물가변동 조정 방식은 계약서에 정해진 대로 고릅니다. 품목조정은 자재와 노무 단가 하나하나가 얼마나 올랐는지를 재는 방식이고, 지수조정은 비목군별로 공표된 지수로 조정률을 냅니다. 회사 단가표의 값이 직접 들어가는 것은 품목조정입니다.

샘플 공사는 2026년 3월 16일에 계약했고, 조정기준일을 6월 22일로 두어 98일이 지났습니다. 품목조정으로 계산한 조정률은 4.54%이고 조정금액은 88,900,044원입니다.

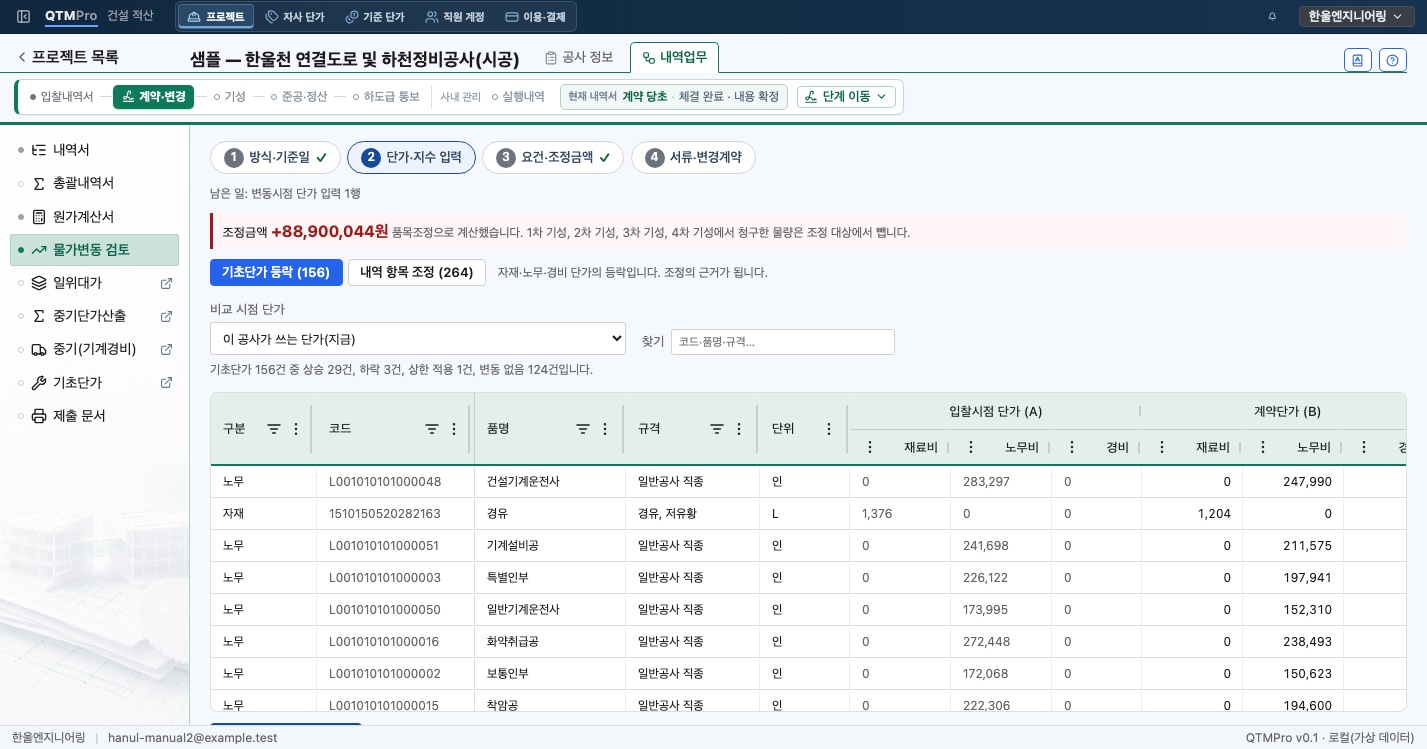

물가변동 검토 2단계 단가·지수 입력의 기초단가 등락 표. 비교 시점 단가는 이 공사가 쓰는 단가(지금)이고, 기초단가 156건 중 상승 29건, 하락 3건, 상한 적용 1건, 변동 없음 124건이라는 문장이 있다. 건설기계운전사는 입찰시점 노무비 283,297, 계약단가 247,990이고, 경유는 입찰시점 재료비 1,376, 계약단가 1,204이다
입찰시점 단가와 변동시점 단가를 나란히 놓고 등락률을 냅니다. 변동시점 단가는 회사 단가표에서 옵니다.

02변동시점 단가는 이 공사가 쓰는 단가표에서 옵니다

위치 · 2 단가·지수 입력 → 기초단가 등락

표는 기초단가마다 세 가지 단가를 나란히 보여 줍니다.

  • 입찰시점 단가(A) — 입찰 당시의 단가입니다. 샘플 공사는 입찰 때 단가표의 기준 값을 그대로 썼으므로 건설기계운전사가 283,297원입니다.
  • 계약단가(B) — 도급액에 맞춘 계약내역서의 단가입니다. 같은 직종이 247,990원입니다.
  • 변동시점 단가(C) — 위쪽 비교 시점 단가에서 고른 값입니다. 기본은 「이 공사가 쓰는 단가(지금)」, 곧 이 공사 단가표의 등록 단가입니다.

샘플 단가표는 공사 도중 노임을 새 시세로 고치고 저유황 경유를 1,376원에서 1,265원으로 고쳤습니다(3장·5장). 그 값이 그대로 변동시점 단가로 들어와, 건설기계운전사는 283,297원에서 300,294원으로 5.99% 올랐고 경유는 8.06% 내렸습니다. 적용단가는 계약단가에 등락폭을 더한 값이라, 건설기계운전사는 247,990원에 14,854원이 더해진 262,844원입니다.

비교 시점 단가 목록에서는 단가 기준 화면에 있는 다른 회차도 고를 수 있습니다(10장). 조정기준일의 시세를 QTMPro 기준으로 확인하고 싶을 때 씁니다. 변동시점 단가 칸은 고칠 수 있고, 고친 줄은 오른쪽 직접 입력 근거에 이유를 적습니다.

회사 단가를 고칠 때 물가변동을 염두에 둡니다. 품목조정은 변동시점 단가로 이 공사 단가표의 현재 값을 쓰므로, 회사가 단가표에서 고친 값이 그대로 등락률이 됩니다. 거래처를 바꿔 싸게 산 자재나 잘못 적었다가 고친 값처럼 시장 변동이 아닌 수정이 섞이지 않았는지, 등락이 유난히 큰 줄부터 확인합니다. 이전 단가 기준이 지워지지 않고 남아 있는 것도 이렇게 당시 단가를 다시 보기 위해서입니다(10장).
