단가 매뉴얼 · 11장

단가 매뉴얼 11장

거래처 단가가 바뀌었을 때

거래처에서 새 견적서가 왔을 때 할 일을 정리했습니다. 어느 단가표의 어느 줄을 고치는지, 고치면 그 값을 쓰는 일위대가가 어떻게 되는지, 진행 중인 공사에는 어떻게 반영하는지를 샘플 단가표의 시멘트로 따라갑니다.

신호
새 견적서 · 견적 만료
할 일
등록 단가의 적용 금액 고치기
다음 장
표준에 없는 자원·공법 처리하기

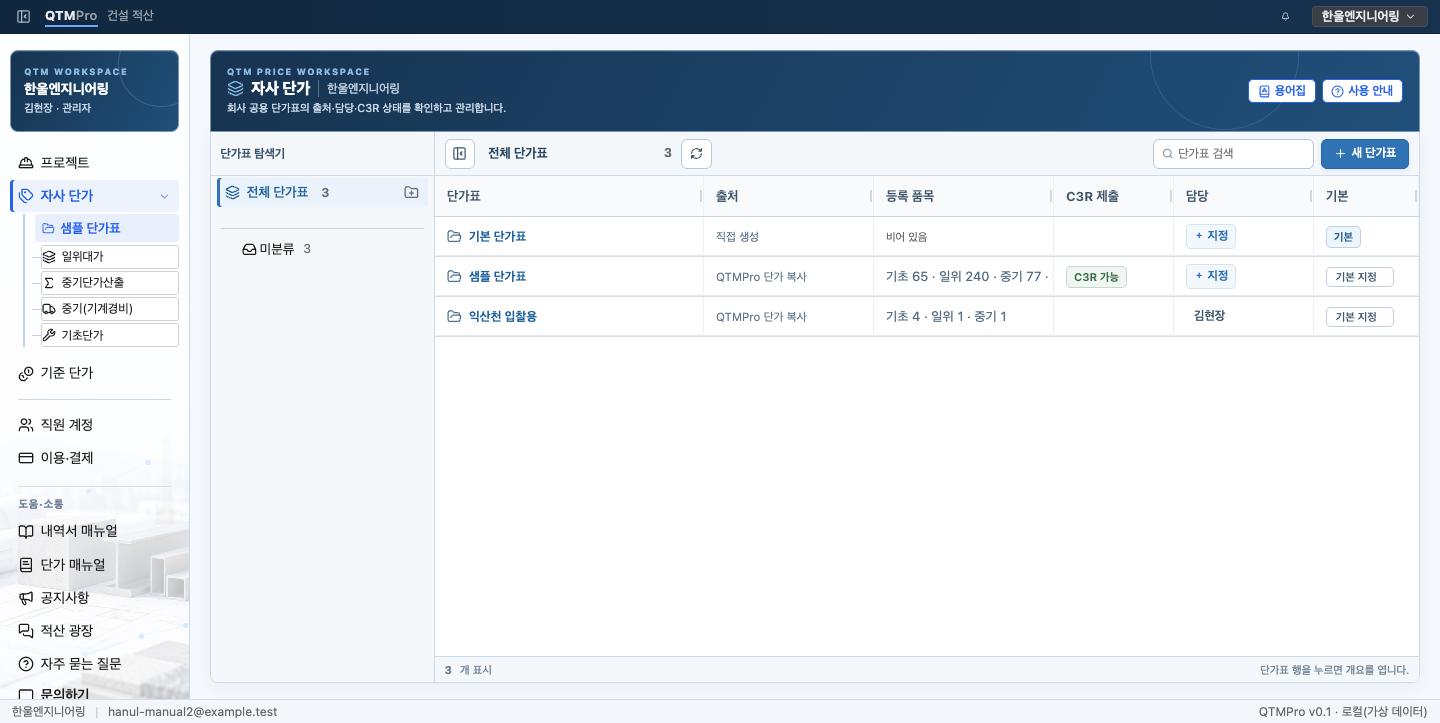

자사 단가 목록. 기본 단가표(비어 있음, 기본), 샘플 단가표(QTMPro 단가 복사, 기초 65 · 일위 240 · 중기 77, C3R 가능), 익산천 입찰용(기초 4 · 일위 1 · 중기 1, 담당 김현장) 세 단가표가 있고 담당 열과 기본 지정 단추가 보인다
단가표가 여러 개라면 새 견적을 반영할 단가표부터 정합니다.

01어느 단가표를 고칠지 정합니다

화면 · 왼쪽 메뉴 자사 단가

등록 단가는 단가표마다 따로입니다. 샘플 단가표의 시멘트를 고쳐도 익산천 입찰용 단가표에는 영향이 없습니다. 같은 자재가 여러 단가표에 등록되어 있으면 필요한 단가표마다 고칩니다.

담당 열은 그 단가표를 고칠 수 있는 직원입니다. 담당이 아닌 직원이 열면 화면 위에 읽기 전용 안내가 나오고 칸이 열리지 않습니다(15장). 사진의 익산천 입찰용은 만든 사람인 김현장이 담당으로 정해져 있습니다.

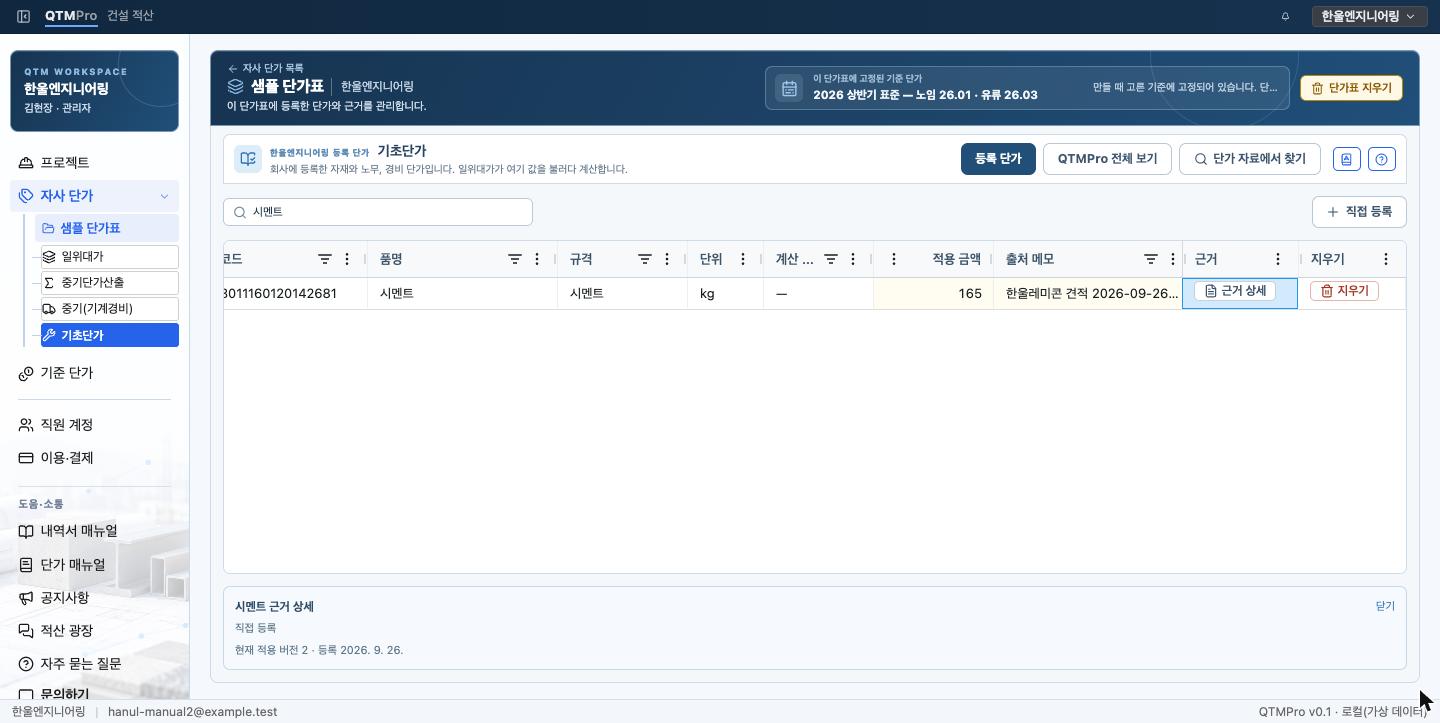

샘플 단가표의 기초단가 등록 단가에서 시멘트를 찾은 모습. 적용 금액이 165, 출처 메모가 한울레미콘 견적 2026-09-26 이고, 아래 시멘트 근거 상세에 현재 적용 버전 2 · 등록 2026. 9. 26. 이 적혀 있다
시멘트의 적용 금액을 150원에서 165원으로 고치고 출처 메모에 새 견적을 적은 뒤 근거 상세를 연 모습입니다.

02등록 단가의 적용 금액을 고칩니다

위치 · 단가표 → 기초단가 → 등록 단가 → 적용 금액 칸

검색 칸에 품명이나 코드를 적어 줄을 찾고, 적용 금액 칸을 두 번 눌러 새 값을 적은 뒤 Enter를 누릅니다. 한울엔지니어링은 레미콘 업체에서 벌크 시멘트 견적을 새로 받아 시멘트를 kg당 150원에서 165원으로 고쳤습니다. 고친 값은 새 버전으로 남아, 근거 상세에 「현재 적용 버전 2」와 고친 날짜가 나옵니다. 앞의 값도 지워지지 않고 버전 1로 보관됩니다.

옆의 출처 메모 칸도 두 번 눌러 새 견적서의 업체와 날짜로 고칩니다. 사진은 「한울레미콘 견적 2026-09-26 (벌크 1톤 이상)」으로 적은 모습입니다. 메모는 금액이 아니라 근거 설명이라 고쳐도 버전이 늘지 않습니다.

  • 직접 만든 자재의 거래처가 바뀌었다 — 같은 줄의 적용 금액만 고칩니다. 코드는 그대로 두어야 그 자재를 쓰는 일위대가가 계속 이어집니다.
  • 노임이 바뀌었다 — 노무 줄도 같은 방법으로 고칩니다. 운전사 직종을 고치면 그 직종을 쓰는 중기도 다시 계산됩니다(5장).
  • 견적이 만료됐다 — 새 견적을 받아 고칩니다. 조달청 자재 가격이 있는 품목이라면 단가 자료에서 찾아 기준 값을 확인한 뒤 그 값으로 고쳐도 됩니다(3장).

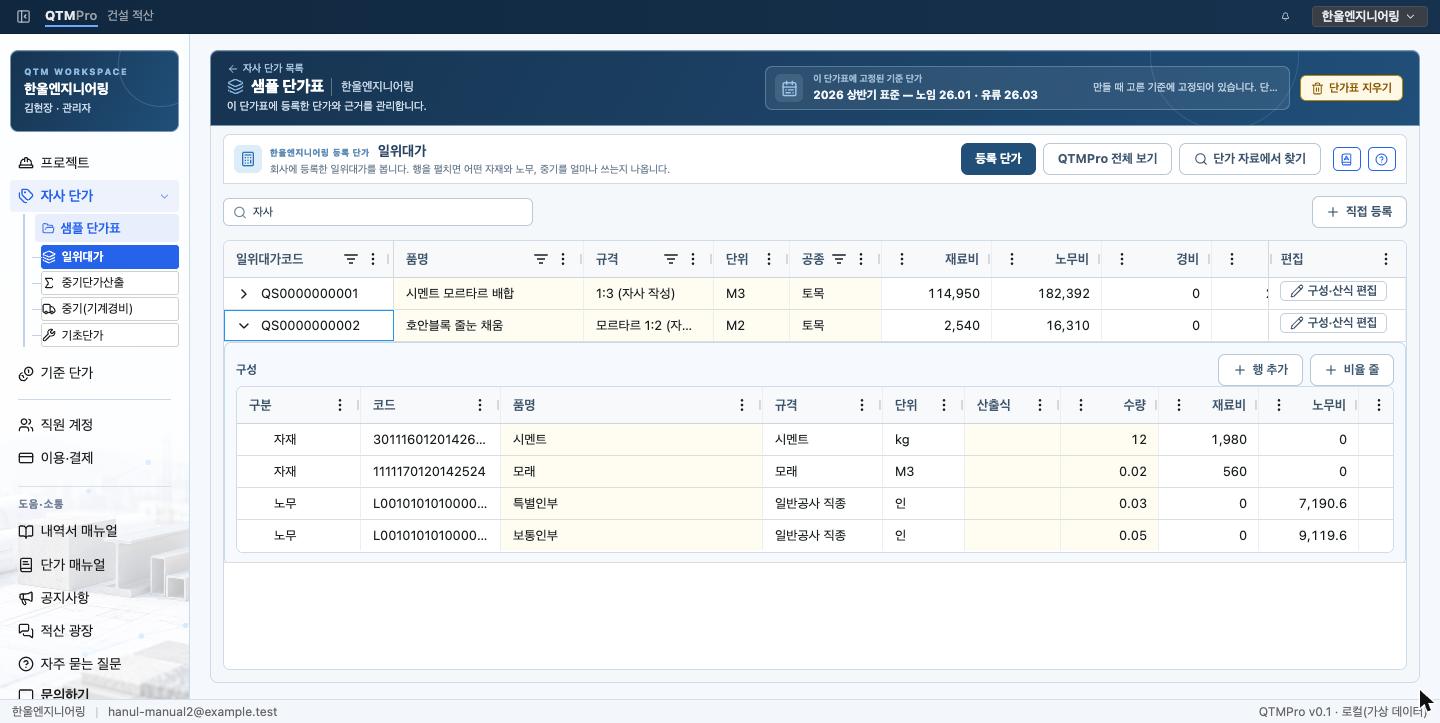

샘플 단가표의 일위대가 등록 단가에서 자사 호표 두 건을 찾은 모습. 시멘트 모르타르 배합은 재료비 114,950, 호안블록 줄눈 채움은 재료비 2,540 이고, 줄눈 채움을 펼친 구성에 시멘트 12kg 재료비 1,980, 모래 0.02 재료비 560, 특별인부 0.03, 보통인부 0.05 가 보인다
시멘트를 쓰는 자사 호표 두 건이 새 값으로 다시 계산되었습니다.

03그 자재를 쓰는 일위대가는 저절로 다시 계산됩니다

기초단가를 고치면 이 단가표에서 그 값을 쓰는 일위대가와 중기가 새 값으로 다시 계산되어 버전이 하나씩 올라갑니다. 시멘트를 쓰는 자사 호표 두 건이 그렇게 바뀌었습니다.

  • 호안블록 줄눈 채움 — 시멘트 12kg이 1,800원에서 1,980원이 되어 재료비가 2,360원에서 2,540원이 됐습니다.
  • 시멘트 모르타르 배합 — 재료비가 107,300원에서 114,950원이 됐습니다.

이미 공사 내역에 넣은 항목은 바뀌지 않습니다. 내역 행은 넣은 때의 버전을 가리키기 때문입니다(8장). 작성 중인 입찰내역서에 새 값을 쓰려면 그 행의 ⋯ → 단가 근거 바꾸기에서 같은 항목을 다시 고릅니다(0장). 이미 제출한 견적처럼 바꾸면 안 되는 내역은 그대로 두면 됩니다.

같은 단가표를 쓰는 동료에게 알려 주세요. 고친 값은 이 단가표로 새로 넣는 모든 항목에 쓰입니다. 다른 직원이 같은 단가표로 견적을 작성 중이라면 고치기 전에 알려 주세요. 한 공사만을 위한 값이라면 단가표를 복사해 그 공사용 단가표에서 고치는 편이 안전합니다(1장).
